ЕНиР. ЕДИНЫЕ НОРМЫ И РАСЦЕНКИ НА СТРОИТЕЛЬНЫЕ,

МОНТАЖНЫЕ И РЕМОНТНО-СТРОИТЕЛЬНЫЕ РАБОТЫ

СБОРНИК Е28

МОНТАЖ ПОДЪЕМНО-ТРАНСПОРТНОГО ОБОРУДОВАНИЯ

ВЫПУСК 2

ОБОРУДОВАНИЕ ПРЕРЫВНОГО ДЕЙСТВИЯ

Предназначены для применения в строительно-монтажных, ремонтно-строительных и приравненных к ним организациях, а также в подразделениях (бригадах, участках) производственных объединений, предприятий, организаций и учреждений, осуществляющих строительство и капитальный ремонт хозяйственным способом, переведенных на новые условия оплаты труда работников в соответствии с Постановлением ЦК КПСС, Совета Министров СССР и ВЦСПС "О совершенствовании организации заработной платы и введении новых тарифных ставок и окладов работников производственных отраслей народного хозяйства".

Разработаны Центром по научной организации труда и управления в энергетическом строительстве Минэнерго СССР "Энергостройтруд" и Нормативно-исследовательской станцией N 3 при тресте "Гидромонтаж", с использованием нормативных материалов других министерств и ведомств под методическим руководством и при участии Центрального бюро нормативов по труду в строительстве (ЦБНТС) при ВНИПИ труда в строительстве Госстроя СССР.

Технология производства работ, предусмотренная в сборнике, согласована со Специальным конструкторским бюро (СКБ "Мосгидросталь") Минэнерго СССР.

ВВОДНАЯ ЧАСТЬ

1. Настоящий выпуск содержит нормы и расценки на монтаж и демонтаж кранов мостовых, козловых, портальных, консольных, башенных, башенно-стреловых и перегружателей.

2. Нормами и расценками настоящего сборника предусмотрено производство работ с соблюдением требований инструкции  "Монтаж  подъемно-транспортного оборудования", а также требований Госгортехнадзора.

3. Качество работ, выполняемых рабочими, должно удовлетворять требованиям действующих технических условий на производство и приемку работ.

Рабочие должны знать и выполнять все требования, предусмотренные указанными документами, обеспечивающими требуемое качество работ.

Работы должны производиться в соответствии с требованиями СНиП III-4-80 "Техника безопасности в строительстве".

4. Тарификация работ произведена в соответствии с ЕТКС, вып. 3, разд. "Строительные, монтажные и ремонтно-строительные работы", утвержденного 17 июля 1985 г., и вып. 2, разд. "Сварочные работы", утвержденного 16 января 1985 г.

5. Нормами настоящего выпуска учтены и отдельной оплате не подлежат следующие работы:

ознакомление с чертежами;

переходы исполнителей, связанные с подготовкой и завершением работ, организацией работы и рабочего места, а также перемещение оборудования и материалов в пределах рабочей зоны на расстояние до 100 м;

комплектование узлов и деталей оборудования;

распаковка и расконсервация (консервация и упаковка) узлов и деталей оборудования (без вскрытия и разборки узлов механизмов), смазка тросов;

установка и снятие такелажных средств (талей, домкратов), выкладка и разборка шпальных клеток;

установка и снятие стыковочных приспособлений и деталей;

строповка, перестроповка и расстроповка узлов и деталей оборудования при их монтаже и демонтаже;

проверка геометрических размеров монтируемого оборудования;

перестановка подмостей и лестниц высотой до 5 м;

очистка от ржавчины, мелкая правка конструкций ранее демонтированных кранов в пределах допусков;

обслуживание лебедок;

участие в перегонах (перемещениях) монтажных кранов в пределах рабочей зоны.

6. Нормами и расценками выпуска не предусмотрены, кроме случаев, оговоренных в составах работ:

электромонтажные работы;

установка, снятие и передвижка подъемных мачт канатных подъемников, монтажных шевров и их оснастка;

изготовление подмостей и специальной оснастки;

работа машинистов кранов, участвующих в монтаже или демонтаже;

сдача оборудования представителям Госгортехнадзора;

исправление дефектов в оборудовании, допущенных заводом-изготовителем, а также возникших при неправильной транспортировке, перегрузке и хранении.

7. Нормы настоящего выпуска рассчитаны на выполнение работ по монтажу и демонтажу тяжеловесных узлов и деталей оборудования с применением передвижных кранов соответствующей грузоподъемности, кроме случаев, оговоренных в параграфах.

При производстве работ с применением электрических лебедок Н. вр. и Расц. умножать на 1,25 (ВЧ-1).

8. Нормами выпуска предусмотрен монтаж стальных конструкций кранов, прошедших контрольную сборку, поставляемых заводами-изготовителями отдельными отправочными марками, масса и габариты которых определяются из условий их транспортировки железнодорожным транспортом.

9. Нормами предусмотрено крепление узлов металлоконструкций на чистых болтах. При креплении узлов металлоконструкций на высокопрочных болтах дополнительно оплачиваются все работы, связанные с их установкой.

10. Нормы настоящего выпуска рассчитаны на выполнение работ по монтажу кранов на высоте до 10 м от уровня опорной площадки, на которой ведутся работы, или от земли.

Н. вр. и Расц. умножать на коэффициент при выполнении работ на высоте, м: св. 10 до 25 - на 1,1 (ВЧ-2); св. 25 до 40 - на 1,15 (ВЧ-3); св. 40 до 70 - на 1,3 (ВЧ-4); св. 70 - на 1,5 (ВЧ-5).

11. В ряде параграфов настоящего выпуска нормы времени и расценки построены на спаренный измеритель (спаренные нормы). Нормы эти связаны функциональной зависимостью и не могут применяться в отрыве друг от друга.

Ниже приводится пример применения спаренных норм.

Определить нормы на монтаже моста мостового крана массой 75 т, поступившего с завода-изготовителя на монтажную площадку из двух полумостов.

Н. вр., учитывающая количество собранных мостов по § Е28-2-1, п. 5 136 x 1 = 136 чел.-ч;

Н. вр., учитывающая массу моста крана, по § Е28-2-1, п. 6 1,7 x 75 = 127,5 чел.-ч.

Общая Н. вр. на монтаж моста крана будет равна: 136 + 127,5 = = 263,5 чел.-ч.

12. Нормами выпуска предусмотрено выполнение работ рабочими следующих профессий:

монтажники подъемно-транспортного оборудования прерывного действия;

электросварщики ручной сварки, которые для краткости соответственно именуются "монтажники" и "электросварщики".

ГЛАВА 1. МОНТАЖ КРАНОВ МОСТОВЫХ ЭЛЕКТРИЧЕСКИХ

§ Е28-2-1. Монтаж кранов мостовых электрических

общего назначения, специальных, металлургических

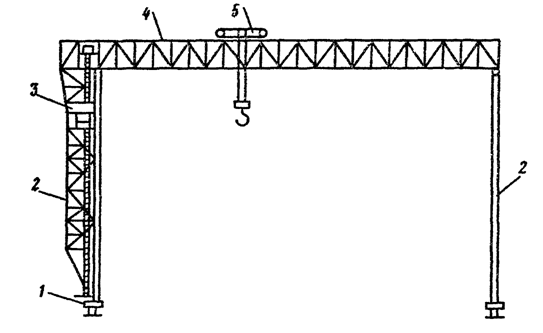

Рис. 1. Кран мостовой электрический

1 - механизм передвижения крана; 2 - мост крана;

3 - грузовая тележка; 4 - люлька осмотра троллей;

5 - кабина управления

Нормы времени и расценки на измерители,

указанные в таблице

────────────────────────────┬───────────┬────────┬──────┬──────┬──

        Наименование        │   Состав  │Измери- │Н. вр.│ Расц.│ N

       и состав работ       │   звена   │тели    │      │      │

                            │монтажников│        │      │      │

────────────────────────────┼───────────┼────────┼──────┼──────┼──

    Установка балансирных   │           │        │      │      │

 тележек на подкрановый путь│           │        │      │      │

                            │           │        │      │      │

  1. Установка тележек на   │5 разр. - 1│1       │ 2,4  │ 1-86 │ 1

подкрановый путь с временным│4  "    - 1│тележка │      │      │

раскреплением. 2. Выверка   │3  "    - 2│1 т     │ 0,9  │0-69,8│ 2

тележек и окончательное     │           │        │      │      │

крепление.                  │           │        │      │      │

────────────────────────────┼───────────┼────────┼──────┼──────┼───

     Монтаж моста крана     │           │        │      │      │

                            │           │        │      │      │

  1. Подъем и установка     │6 разр. - 1│        │      │      │

полумостов на подкрановый   │5  "    - 1│        │      │      │

путь. 2. Установка и крепле-│4  "    - 3│        │      │      │

ние концевых балок с полу-  │3  "    - 2│        │      │      │

мостами. 3. Проверка геомет-│           │        │      │      │

рической схемы моста и окон-│           │        │      │      │

чательное крепление стыковых│           │        │      │      │

соединений. 4. Установка,   │           │        │      │      │

выверка и крепление рельс   │           │        │      │      │

грузовой тележки. 5. Уста-  │           │        │      │      │

новка тупиковых упоров.     │           │        │      │      │

6. Установка люльки для ос- │           │        │      │      │

мотра троллей. 7. Установка │           │        │      │      │

монорельса                  │           │        │      │      │

      При массе крана, т:   │           │        │      │      │

    до 50                   │           │1 мост  │  48  │ 39-36│ 3

                            │           │1 т     │ 2,4  │  1-97│ 4

       ─────────────────────┤           ├────────┼──────┼──────┼───

    "  100                  │           │1 мост  │ 136  │111-52│ 5

                            │           │1 т     │ 1,7  │  1-39│ 6

       ─────────────────────┤           ├────────┼──────┼──────┼───

    св. 100                 │           │1 мост  │ 352  │288-64│ 7

                            │           │1 т     │ 0,9  │0-73,8│ 8

────────────────────────────┼───────────┼────────┼──────┼──────┼───

      Монтаж механизма      │           │        │      │      │

     передвижения крана     │           │        │      │      │

                            │           │        │      │      │

  1. Подъем и установка ре- │5 разр. - 1│1 меха- │  44  │ 35-20│ 9

дукторов с центрированием.  │4  "    - 1│низм пе-│      │      │

2. Установка промежуточных  │3  "    - 1│редвиже-│      │      │

валов. 3. Установка тормоз- │           │ния     │      │      │

ных шкивов на валы электро- │           │1 т     │ 8,2  │  6-56│10

двигателей. 4. Установка,   │           │        │      │      │

выверка и крепление электро-│           │        │      │      │

двигателей. 5. Установка    │           │        │      │      │

тормозов с выверкой и креп- │           │        │      │      │

лением.                     │           │        │      │      │

────────────────────────────┼───────────┼────────┼──────┼──────┼──

Сборка рамы грузовой тележки│           │        │      │      │

                            │           │        │      │      │

  Сборка рамы из отдельных  │5 разр. - 1│1 рама  │ 6,1  │  4-75│11

марок с креплением.         │4  "    - 2│1 т     │ 1,6  │  1-24│12

                            │3  "    - 2│        │      │      │

────────────────────────────┼───────────┼────────┼──────┼──────┼───

   Монтаж грузовой тележки  │           │        │      │      │

                            │           │        │      │      │

  1. Установка и крепление  │5 разр. - 1│        │      │      │

колес. 2. Установка редукто-│4  "    - 2│        │      │      │

ров на тележку с креплением.│3  "    - 2│        │      │      │

3. Установка барабанов с    │           │        │      │      │

креплением. 4. Установка,   │           │        │      │      │

выверка и крепление электро-│           │        │      │      │

двигателей. 5. Установка    │           │        │      │      │

тормозов. 6. Подъем и уста- │           │        │      │      │

новка грузовой тележки на   │           │        │      │      │

мост крана. 7. Установка ту-│           │        │      │      │

пиковых упоров. При грузо-  │           │        │      │      │

подъемности тележки, т:     │           │        │      │      │

    до 150                  │           │1       │  47  │ 36-57│13

                            │           │тележка │      │      │

                            │           │1 т     │ 3,2  │  2-49│14

       ─────────────────────┤           ├────────┼──────┼──────┼───

    св. 150                 │           │1       │  57  │ 44-35│15

                            │           │тележка │      │      │

                            │           │1 т     │ 2,6  │  2-02│16

       ─────────────────────┼───────────┼────────┼──────┼──────┼───

 Установка кабины управления│           │        │      │      │

                            │           │        │      │      │

  Установка кабины управле- │5 разр. - 1│1 кабина│  18  │ 14-36│17

ния с креплением.           │4  "    - 2│        │      │      │

                            │3  "    - 1│        │      │      │

────────────────────────────┼───────────┼────────┼──────┼──────┼───

     Запасовка грузовых     │           │        │      │      │

         полиспастов        │           │        │      │      │

                            │           │        │      │      │

  1. Подготовка подвески или│6 разр. - 1│        │      │      │

траверсы к запасовке. 2. Ус-│5  "    - 1│        │      │      │

тановка бухт с канатом на   │4  "    - 2│        │      │      │

козлы. 3. Размотка каната.  │3  "    - 1│        │      │      │

4. Внешний осмотр, отрезка и│           │        │      │      │

подъем каната. 5. Запасовка │           │        │      │      │

полиспаста с проводкой кана-│           │        │      │      │

та через отводные блоки:    │           │        │      │      │

  основного подъема         │           │1 канат │  42  │ 35-70│18

                            │           │100 м   │   8  │  6-80│19

                            │           ├────────┼──────┼──────┼───

  вспомогательного подъема  │           │1 канат │  35  │ 29-75│20

                            │           │100 м   │   6  │  5-10│21

§ Е28-2-2. Монтаж кранов мостовых гидротехнических

Нормы времени и расценки на измерители,

указанные в таблице

────────────────────────────┬───────────┬────────┬──────┬──────┬──

        Наименование        │   Состав  │Измери- │Н. вр.│ Расц.│ N

       и состав работ       │   звена   │тели    │      │      │

                            │монтажников│        │      │      │

────────────────────────────┼───────────┼────────┼──────┼──────┼──

    Установка балансирных   │           │        │      │      │

 тележек на подкрановый путь│           │        │      │      │

                            │           │        │      │      │

  1. Сборка концевых балок с│5 разр. - 1│1       │  5,1 │ 4-27 │ 1

ведомыми балансирами. 2. Ус-│4  "    - 3│тележка │      │      │

тановка балансирных тележек │           │1 т     │  1,4 │ 1-17 │ 2

на подкрановый путь. 3. Вы- │           │        │      │      │

верка тележек и окончатель- │           │        │      │      │

ное крепление.              │           │        │      │      │

────────────────────────────┼───────────┼────────┼──────┼──────┼──

     Монтаж моста крана     │           │        │      │      │

                            │           │        │      │      │

  1. Установка полумостов на│6 разр. - 1│1 мост  │364   │298-48│ 3

подкрановый путь. 2. Уста-  │5  "    - 2│1 т     │  4,6 │  3-77│ 4

новка и крепление концевых  │4  "    - 2│        │      │      │

балок с мостом. 3. Установка│3  "    - 3│        │      │      │

подтележечного рельса. 4.Вы-│           │        │      │      │

верка моста по высотным от- │           │        │      │      │

меткам. 5. Проверка геомет- │           │        │      │      │

рической схемы моста.       │           │        │      │      │

6. Окончательное крепление. │           │        │      │      │

────────────────────────────┼───────────┼────────┼──────┼──────┼──

      Монтаж механизма      │           │        │      │      │

        передвижения        │           │        │      │      │

                            │           │        │      │      │

  1. Снятие крышек люков    │5 разр. - 2│1 меха- │ 86   │ 68-68│ 5

моста с последующей их уста-│4  "    - 3│низм пе-│      │      │

новкой на место. 2. Спуска- │3  "    - 2│редвиже-│      │      │

ние в люки узлов механизмов │           │ния     │      │      │

передвижения крана. 3. Уста-│           │1 т     │ 15   │ 11-98│ 6

новка редукторов, промежу-  │           │        │      │      │

точных валов, электродвига- │           │        │      │      │

телей и тормозов с крепле-  │           │        │      │      │

нием.                       │           │        │      │      │

────────────────────────────┼───────────┼────────┼──────┼──────┼──

   Сборка рамы грузовой     │           │        │      │      │

          тележки           │           │        │      │      │

                            │           │        │      │      │

  Сборка рамы грузовой те-  │5 разр. - 1│1 рама  │ 25,5 │ 19-89│ 7

лежки из отдельных марок    │4  "    - 3│1 т     │  8,2 │  6-40│ 8

                            │3  "    - 2│        │      │      │

────────────────────────────┼───────────┼────────┼──────┼──────┼──

   Монтаж грузовой тележки  │           │        │      │      │

                            │           │        │      │      │

  1. Установка рамы тележки.│   То же   │1 грузо-│ 76   │ 59-28│ 9

2. Установка механизмов ос- │           │вая те- │      │      │

новного и вспомогательного  │           │лежка   │      │      │

подъемов с креплением.      │           │1 т     │  4,3 │  3-35│10

3. Установка узлов механизма│           │        │      │      │

передвижения грузовой тележ-│           │        │      │      │

ки.                         │           │        │      │      │

────────────────────────────┼───────────┼────────┼──────┼──────┼──

 Установка кабины управления│           │        │      │      │

                            │           │        │      │      │

  Установка кабины управле- │5 разр. - 1│1 кабина│ 18   │ 14-36│11

ния с креплением            │4  "    - 2│        │      │      │

                            │3  "    - 1│        │      │      │

────────────────────────────┼───────────┼────────┼──────┼──────┼──

     Запасовка грузовых     │           │        │      │      │

        полиспастов         │           │        │      │      │

                            │           │        │      │      │

  1. Подготовка подвесок к  │6 разр. - 1│1 канат │ 45,5 │ 38-68│12

запасовке. 2. Укладка подве-│5  "    - 1│100 м   │ 15   │ 12-75│13

сок на шпальные клетки.     │4  "    - 2│        │      │      │

3. Установка бухт с канатом │3  "    - 1│        │      │      │

на козлы. 4. Размотка кана- │           │        │      │      │

та. 5. Протаскивание каната │           │        │      │      │

через систему блоков с креп-│           │        │      │      │

лением и намоткой каната на │           │        │      │      │

барабаны.                   │           │        │      │      │

§ Е28-2-3. Монтаж тельферного крана

Состав звена

                     Монтажники 4 разр. - 2

                         "      3  "    - 2

─────────────────────────────┬────────────┬──────┬───────────┬────

 Наименование и состав работ │ Измерители │Н. вр.│   Расц.   │ N

─────────────────────────────┼────────────┼──────┼───────────┼────

   Монтаж конструкций крана  │            │      │           │

                             │            │      │           │

  1. Установка моста крана на│   1 кран   │ 34   │   25-33   │ 1

подкрановые балки. 2. Уста-  │  1 т массы │  2,6 │    1-94   │ 2

новка грузовой тележки на    │            │      │           │

мост крана.                  │            │      │           │

─────────────────────────────┼────────────┼──────┼───────────┼────

      Установка тельфера     │            │      │           │

                             │            │      │           │

  1. Установка тельфера с за-│  1 тельфер │ 15,5 │   11-55   │ 3

водкой колесами на балки.    │  1 т массы │  3,4 │    2-53   │ 4

2. Запасовка блоков стальным │            │      │           │

канатом с креплением концов  │            │      │           │

его и намоткой на барабан ле-│            │      │           │

бедки.                       │            │      │           │

§ Е28-2-4. Установка токоприемников, троллеедержателей

и оградительных сеток

Состав звена

                     Монтажники 4 разр. - 2

                         "      3  "    - 1

Нормы времени и расценки на измерители,

указанные в таблице

─────────────────────────────┬────────────┬──────┬───────────┬────

 Наименование и состав работ │ Измерители │Н. вр.│   Расц.   │ N

─────────────────────────────┼────────────┼──────┼───────────┼────

  Установка токоприемников и │            │      │           │

      троллеедержателей      │            │      │           │

                             │            │      │           │

  Подъем и установка токо-   │   1 шт.    │ 1,1  │   0-83,6  │ 1

приемников и троллеедержате- │    1 т     │ 8,9  │   6-76    │ 2

лей с выверкой и креплением. │            │      │           │

─────────────────────────────┼────────────┼──────┼───────────┼────

   Установка оградительных   │            │      │           │

           сеток             │            │      │           │

                             │            │      │           │

  Подъем и установка сеток с │    1 м2    │ 0,88 │   0-66,9  │ 3

выверкой и креплением.       │            │      │

§ Е28-2-5. Монтаж кранов мостовых электрических

кругового действия

Нормы времени и расценки на измерители,

указанные в таблице

───────────────────────────┬───────────┬────────┬──────┬───────┬──

        Наименование       │   Состав  │Измери- │Н. вр.│ Расц. │ N

       и состав работ      │   звена   │тели    │      │       │

                           │монтажников│        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

   Установка балансирных   │           │        │      │       │

тележек на подкрановый путь│           │        │      │       │

                           │           │        │      │       │

  1. Сборка главных балан- │6 разр. - 1│1       │  10,5│   8-82│ 1

сиров с балансирными тележ-│5  "    - 1│тележка │      │       │

ками. 2. Установка концевых│4  "    - 3│1 т     │   3,9│   3-28│ 2

балок на опоры с главными  │3  "    - 1│        │      │       │

балансирами. 3. Разметка   │           │        │      │       │

мест установки тележек.    │           │        │      │       │

4. Подъем и установка ба-  │           │        │      │       │

лансирных тележек в сборе с│           │        │      │       │

концевыми балками на под-  │           │        │      │       │

крановый путь. 5. Выверка  │           │        │      │       │

тележек по осям и отвесам. │           │        │      │       │

6. Раскрепление тележек    │           │        │      │       │

талрепами.                 │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

     Сборка полумостов     │           │        │      │       │

                           │           │        │      │       │

  Сборка полумостов из от- │6 разр. - 1│1 полу- │  44  │  36-08│ 3

дельных марок с креплением.│5  "    - 1│мост    │      │       │

                           │4  "    - 3│1 т     │   4,4│   3-61│ 4

                           │3  "    - 2│        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

        Монтаж моста       │           │        │      │       │

                           │           │        │      │       │

  1. Подъем и установка по-│6 разр. - 1│1 мост  │1373  │1125-86│ 5

лумостов. 2. Стыковка полу-│5  "    - 1│1 т     │   3,5│   2-87│ 6

мостов с концевыми балками.│4  "    - 3│        │      │       │

3. Сверление отверстий во  │3  "    - 2│        │      │       │

фланцевых соединениях.     │           │        │      │       │

4. Зачистка сварных швов.  │           │        │      │       │

5. Определение горизонталь-│           │        │      │       │

ного прогиба полумостов.   │           │        │      │       │

6. Разметка мест прокладки │           │        │      │       │

рельсов. 7. Установка рель-│           │        │      │       │

сов под грузовую тележку с │           │        │      │       │

креплением. 8. Участие в   │           │        │      │       │

заполнении формуляра.      │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

    Установка механизма    │           │        │      │       │

     передвижения крана    │           │        │      │       │

                           │           │        │      │       │

  1. Подъем и установка ва-│6 разр. - 1│1       │  25  │  20-20│ 7

лов и редукторов с центров-│4  "    - 2│механизм│      │       │

кой, выверкой и креплением.│3  "    - 2│1 т     │   4,7│   3-80│ 8

2. Участие в заполнении    │           │        │      │       │

формуляра.                 │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

    Сборка рамы грузовой   │           │        │      │       │

          тележки          │           │        │      │       │

                           │           │        │      │       │

  Сборка рамы из отдельных │5 разр. - 2│1 марка │  50  │  39-93│ 9

марок с креплением.        │4  "    - 3│1 т     │  11  │   8-78│10

                           │3  "    - 2│        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

  Монтаж грузовой тележки  │           │        │      │       │

                           │           │        │      │       │

  1. Установка рамы тележ- │5 разр. - 2│1       │ 110  │  87-85│11

ки. 2. Установка балансиров│4  "    - 3│тележка │      │       │

тележки. 3. Установка меха-│3  "    - 2│1 т     │   2,7│   2-16│12

низма подъема. 4. Установка│           │        │      │       │

ограничителя подъема.      │           │        │      │       │

5. Установка электротельфе-│           │        │      │       │

ра. 6. Установка кабельных │           │        │      │       │

барабанов. 7. Установка ог-│           │        │      │       │

раждений. 8. Установка гру-│           │        │      │       │

зовой тележки. 9. Установка│           │        │      │       │

упоров. 10. Центрирование  │           │        │      │       │

электродвигателей.         │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

      Установка кабины     │           │        │      │       │

         управления        │           │        │      │       │

                           │           │        │      │       │

  Установка кабины         │5 разр. - 1│1 кабина│  18  │  14-36│13

управления с выверкой и    │4  "    - 2│        │      │       │

креплением.                │3  "    - 1│        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

   Монтаж электротельфера  │           │        │      │       │

          на мосту         │           │        │      │       │

                           │           │        │      │       │

  1. Установка кронштейнов │4 разр. - 3│1       │  50  │  37-70│14

для монорельса. 2. Укладка │3  "    - 2│тельфер │      │       │

монорельса с разметкой мес-│           │1 т     │  11  │   8-29│15

та укладки. 3. Установка   │           │        │      │       │

кабельных тележек. 4. Уста-│           │        │      │       │

новка тельфера.            │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

       Монтаж портала      │           │        │      │       │

                           │           │        │      │       │

  1. Подъем и установка ма-│6 разр. - 1│1       │ 252  │ 206-64│16

рок портала. 2. Установка  │5  "    - 1│портал  │      │       │

площадок, лестниц и ограж- │4  "    - 3│1 т     │   7,5│   6-15│17

дений. 3. Монтаж электро-  │3  "    - 2│        │      │       │

тельфера. 4. Установка ка- │           │        │      │       │

бельных тележек. 5. Уста-  │           │        │      │       │

новка ограничителей.       │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

     Запасовка грузовых    │           │        │      │       │

         полиспастов       │           │        │      │       │

                           │           │        │      │       │

  1. Установка лебедок для │6 разр. - 1│        │      │       │

запасовки. 2. Подъем кату- │5  "    - 1│        │      │       │

шек с канатом и опускание  │4  "    - 3│        │      │       │

каната с блоком на проект- │           │        │      │       │

ную отметку. 3. Запасовка  │           │        │      │       │

полиспастов с намоткой ка- │           │        │      │       │

ната на барабан:           │           │        │      │       │

         основного подъема │           │1 канат │  71  │  61-63│18

                           │           │100 м   │  13,5│  11-72│19

                           │           ├────────┼──────┼───────┼──

  вспомогательного подъема │           │1 канат │  59  │  51-21│20

                           │           │100 м   │  10  │   8-68│21

ГЛАВА 2. МОНТАЖ И ДЕМОНТАЖ КРАНОВ КОЗЛОВЫХ,

ПОЛУКОЗЛОВЫХ И ГИДРОТЕХНИЧЕСКИХ

§ Е28-2-6. Монтаж кранов козловых и полукозловых

общего назначения

Рис. 2. Кран козловой общего назначения

1 - механизм передвижения крана; 2 - жесткая и гибкая

опоры крана; 3 - кабина управления; 4 - мост крана;

5 - грузовая тележка

Нормы времени и расценки на измерители,

указанные в таблице

───────────────────────────┬───────────┬────────┬──────┬───────┬──

        Наименование       │   Состав  │Измери- │Н. вр.│ Расц. │ N

       и состав работ      │   звена   │тели    │      │       │

                           │монтажников│        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

 Установка ходовых тележек │           │        │      │       │

    на подкрановый путь    │           │        │      │       │

                           │           │        │      │       │

  1. Разметка мест установ-│5 разр. - 1│1 тележ-│  7,2 │ 5-74  │ 1

ки. 2. Установка ходовых   │4  "    - 2│ка      │      │       │

тележек на подкрановый путь│3  "    - 1│1 т     │  0,8 │ 0-63,8│ 2

с временным закреплением.  │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

 Сборка конструкций моста  │           │        │      │       │

                           │           │        │      │       │

  1. Сборка конструкций из │6 разр. - 1│1 секция│ 37   │30-34  │ 3

отдельных элементов с уста-│5  "    - 1│1 т     │  2,9 │ 2-38  │ 4

новкой стыковых планок.    │4  "    - 3│        │      │       │

2. Выверка и крепление сты-│3  "    - 2│        │      │       │

ков.                       │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

  Сборка жесткой и гибкой  │           │        │      │       │

           опор            │           │        │      │       │

                           │           │        │      │       │

  Сборка опор из отдельных │6 разр. - 1│1 опора │ 40   │34-00  │ 5

элементов с выверкой и     │5  "    - 1│1 т     │  3,5 │ 2-98  │ 6

креплением.                │4  "    - 2│        │      │       │

                           │3  "    - 1│        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

Установка жесткой и гибкой │           │        │      │       │

           опор            │           │        │      │       │

                           │           │        │      │       │

  Установка опор на ходовые│   То же   │1 опора │ 30   │25-50  │ 7

тележки с креплением к мон-│           │1 т     │  0,8 │ 0-68  │ 8

тажным опорам.             │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

 Установка монтажных опор  │           │        │      │       │

                           │           │        │      │       │

  1. Разметка мест установ-│6 разр. - 1│1 т     │  4,5 │ 2-89  │ 9

ки монтажных опор. 2. Ук-  │5  "    - 1│        │      │       │

ладка железобетонных плит  │4  "    - 2│        │      │       │

под опоры. 3. Установка    │3  "    - 2│        │      │       │

опор с креплением. 4. Ук-  │           │        │      │       │

ладка груза на монтажные   │           │        │      │       │

опоры.                     │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

   Снятие монтажных опор   │           │        │      │       │

                           │           │        │      │       │

  1. Снятие груза с монтаж-│   То же   │1 т     │  2,5 │ 1-61  │10

ных опор. 2. Снятие монтаж-│           │        │      │       │

ных опор. 3. Снятие железо-│           │        │      │       │

бетонных плит.             │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

        Подъем моста       │           │        │      │       │

                           │           │        │      │       │

  1. Подъем моста. 2. Под- │6 разр. - 1│1 мост  │ 73   │60-35  │11

катка опор под мост. 3. По-│5  "    - 2│1 т     │  1,2 │ 0-99,2│12

садка моста на опоры и     │4  "    - 4│        │      │       │

крепление опор с мостом.   │3  "    - 2│        │      │       │

4. Установка стяжек. 5. Вы-│           │        │      │       │

верка и закрепление кон-   │           │        │      │       │

струкций крана.            │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

 Установка грузовой тележки│           │        │      │       │

                           │           │        │      │       │

  Подъем и установка тележ-│5 разр. - 1│1 тележ-│  1,7 │ 1-36  │13

ки с закреплением.         │4  "    - 1│ка      │      │       │

                           │3  "    - 1│1 т     │  1,3 │ 1-04  │14

───────────────────────────┼───────────┼────────┼──────┼───────┼──

Установка кабины управления│           │        │      │       │

                           │           │        │      │       │

  1. Установка опорных ба- │5 разр. - 1│1 кабина│  6,5 │ 5-18  │15

лок на жесткую опору.      │4  "    - 2│        │      │       │

2. Установка кабины с креп-│3  "    - 1│        │      │       │

лением.                    │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

  Установка электрических  │           │        │      │       │

          лебедок          │           │        │      │       │

                           │           │        │      │       │

  1. Подготовка мест уста- │6 разр. - 1│1 лебед-│  4,4 │ 3-67  │16

новки лебедок. 2. Разметка │4  "    - 2│ка      │      │       │

мест установки. 3. Установ-│3  "    - 1│1 т     │  0,7 │ 0-58,5│17

ка и крепление лебедок.    │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

   Запасовка полиспастов   │           │        │      │       │

                           │           │        │      │       │

  1. Подготовка подвески   │6 разр. - 1│        │      │       │

или траверсы к запасовке.  │5  "    - 1│        │      │       │

2. Размотка каната.        │4  "    - 2│        │      │       │

3. Внешний осмотр, отрезка │3  "    - 1│        │      │       │

и подъем каната. 4. Запа-  │           │        │      │       │

совка грузового полиспаста │           │        │      │       │

с креплением концов каната.│           │        │      │       │

  Полиспаст основного подъ-│           │1 канат │ 13,5 │11-48  │18

  ема                      │           │100 м   │  4   │ 3-40  │19

                           ├───────────┼────────┼──────┼───────┼──

  Полиспаст передвижения   │5 разр. - 1│1 канат │ 12   │ 9-34  │20

  грузовой тележки         │4  "    - 2│100 м   │  5   │ 3-89  │21

                           │3  "    - 2│        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

   Установка кабельного    │           │        │      │       │

         барабана          │           │        │      │       │

                           │           │        │      │       │

  1. Установка подставки с │5 разр. - 1│1 бара- │  4,9 │ 3-92  │22

креплением. 2. Подъем и ус-│4  "    - 1│бан     │      │       │

тановка барабана. 3. Креп- │3  "    - 1│1 т     │  0,6 │ 0-48  │23

ление барабана.            │           │        │      │       │

§ Е28-2-7. Монтаж кранов козловых самомонтирующихся

Рис. 3. Кран козловой самомонтирующийся

1 - механизмы передвижения; 2 - жесткая и гибкая опоры

крана; 3 - кабина управления; 4 - мост крана;

5 - грузовая тележка

Нормы времени и расценки на измерители,

указанные в таблице

───────────────────────────┬───────────┬────────┬──────┬───────┬──

        Наименование       │   Состав  │Измери- │Н. вр.│ Расц. │ N

       и состав работ      │   звена   │тели    │      │       │

                           │монтажников│        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

        Сборка моста       │           │        │      │       │

                           │           │        │      │       │

  1. Укрупнительная сборка │6 разр. - 1│1 секция│ 40   │32-80  │ 1

моста из отдельных элемен- │5  "    - 1│1 т     │  2,8 │ 2-30  │ 2

тов с установкой стыковых  │4  "    - 3│        │      │       │

планок. 2. Выверка и креп- │3  "    - 2│        │      │       │

ление моста.               │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

     Сборка монорельса     │           │        │      │       │

                           │           │        │      │       │

  1. Укрупнительная сборка │6 разр. - 1│1 т     │  4,9 │ 4-09  │ 3

монорельса с мостом крана. │4  "    - 2│        │      │       │

2. Выверка и крепление мо- │3  "    - 1│        │      │       │

норельса.                  │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

     Установка рельсов     │           │        │      │       │

      грузовых тележек     │           │        │      │       │

                           │           │        │      │       │

  1. Разметка места уста-  │5 разр. - 1│1 т     │  5,2 │ 4-03  │ 4

новки рельсов. 2. Установка│4  "    - 1│        │      │       │

на мост крана рельсов под  │3  "    - 2│        │      │       │

грузовую тележку. 3. Вывер-│           │        │      │       │

ка и крепление рельсов.    │           │        │      │       │

4. Установка и крепление   │           │        │      │       │

тупиковых упоров.          │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

 Установка пилонов (опор)  │           │        │      │       │

                           │           │        │      │       │

  1. Подготовка мест для   │6 разр. - 1│1 т     │  5,5 │ 4-44  │ 5

установки пилонов. 2. Сбор-│4  "    - 2│        │      │       │

ка пилонов. 3. Установка и │3  "    - 2│        │      │       │

крепление пилонов.         │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

   Сборка и стыковка опор  │           │        │      │       │

         с мостом          │           │        │      │       │

                           │           │        │      │       │

  1. Выбивка осей из шар-  │6 разр. - 1│1 опора │ 40   │33-00  │ 6

нирных соединений опор.    │5  "    - 1│1 т     │  3,5 │ 2-89  │ 7

2. Сборка опор. 3. Зачистка│4  "    - 2│        │      │       │

шарнирных соединений.      │3  "    - 2│        │      │       │

4. Стыковка опор с мостом с│           │        │      │       │

установкой осей.           │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

 Установка ходовых тележек │           │        │      │       │

                           │           │        │      │       │

  1. Установка подставок.  │5 разр. - 1│1       │  7,2 │ 5-76  │ 8

2. Подъем и установка ходо-│4  "    - 1│тележка │      │       │

вых тележек на подкрановый │3  "    - 1│1 т     │  0,8 │ 0-64  │ 9

путь. 3. Соединение ходовых│           │        │      │       │

тележек с опорными кон-    │           │        │      │       │

струкциями крана.          │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

    Установка и снятие     │           │        │      │       │

   кронштейнов монтажных   │           │        │      │       │

       полиспастов         │           │        │      │       │

                           │           │        │      │       │

  1. Выбивка осей. 2. Уста-│5 разр. - 1│1 крон- │  1   │ 0-80  │10

новка кронштейнов. 3. Сня- │4  "    - 1│штейн   │      │       │

тие и укладка кронштейнов  │3  "    - 1│1 т     │  8,3 │ 6-64  │11

после окончания монтажа.   │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

   Установка лебедок для   │           │        │      │       │

      подъема крана в      │           │        │      │       │

    проектное положение    │           │        │      │       │

                           │           │        │      │       │

  1. Подготовка такелажных │6 разр. - 1│1       │  3,5 │ 2-89  │12

средств. 2. Установка и    │5  "    - 1│лебедка │      │       │

закрепление лебедок.       │4  "    - 2│1 т     │  0,7 │ 0-57,8│13

                           │3  "    - 2│        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

 Запасовка полиспастов для │           │        │      │       │

       подъема крана       │           │        │      │       │

                           │           │        │      │       │

  1. Закрепление блоков по-│  То же    │1 канат │ 20   │16-50  │14

лиспастов. 2. Размотка и   │           │100 м   │  3,5 │ 2-89  │15

внешний осмотр каната.     │           │        │      │       │

3. Запасовка каната с креп-│           │        │      │       │

лением концов на лебедках. │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

     Самоподъем моста      │           │        │      │       │

                           │           │        │      │       │

  1. Подъем моста в сборе с│6 разр. - 1│1 мост  │ 65   │53-30  │16

опорами при помощи электри-│5  "    - 2│1 м     │  2,4 │ 1-97  │17

ческих лебедок. 2. Крепле- │4  "    - 2│подъема │      │       │

ние опор с мостом и между  │3  "    - 3│        │      │       │

собой.                     │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

Установка стяжек опор крана│           │        │      │       │

                           │           │        │      │       │

  1. Сборка стяжек из от-  │6 разр. - 1│1       │  5,5 │ 4-44  │18

дельных элементов. 2. Уста-│4  "    - 2│элемент │      │       │

новка стяжек с закреплением│3  "    - 2│1 т     │  4,5 │ 3-64  │19

их к опорам.               │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

   Распасовка полиспаста   │           │        │      │       │

  механизма подъема крана  │           │        │      │       │

                           │           │        │      │       │

  1. Распасовка полиспаста.│5 разр. - 1│1 канат │ 10   │ 7-78  │20

2. Намотка каната на бара- │4  "    - 2│100 м   │  1,5 │ 1-17  │21

бан. 3. Снятие блоков поли-│3  "    - 2│        │      │       │

спаста.                    │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

  Демонтаж пилонов (опор)  │           │        │      │       │

                           │           │        │      │       │

  Опускание пилонов и раз- │   То же   │1 т     │  2,8 │ 2-18  │22

борка на отдельные части.  │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

Установка грузовой тележки │           │        │      │       │

                           │           │        │      │       │

  Подъем и установка грузо-│5 разр. - 1│1       │  6,5 │ 5-06  │23

вой тележки на рельсы.     │4  "    - 2│тележка │      │       │

                           │3  "    - 2│1 т     │  2,5 │ 1-95  │24

───────────────────────────┼───────────┼────────┼──────┼───────┼──

Установка кабины управления│           │        │      │       │

                           │           │        │      │       │

  1. Установка опорных ба- │5 разр. - 1│1 кабина│  6,5 │ 5-20  │25

лок под кабину с выверкой. │4  "    - 1│        │      │       │

2. Установка кабины с креп-│3  "    - 1│        │      │       │

лением. 3. Регулировка     │           │        │      │       │

амортизаторов кабины.      │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

    Установка и снятие     │           │        │      │       │

  уравнительно-монтажного  │           │        │      │       │

        механизма          │           │        │      │       │

                           │           │        │      │       │

   1. Установка уравни-    │5 разр. - 1│1       │ 14   │11-17  │26

тельно-монтажного механизма│4  "    - 2│механизм│      │       │

на опоры крана. 2. Снятие  │3  "    - 1│1 т     │ 13   │10-37  │27

механизма после подъема    │           │        │      │       │

моста.                     │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

  Установка электрических  │           │        │      │       │

          лебедок          │           │        │      │       │

                           │           │        │      │       │

  1. Подготовка и разметка │6 разр. - 1│1       │  4,4 │ 3-67  │28

мест установки лебедок.    │4  "    - 2│лебедка │      │       │

2. Установка и крепление   │3  "    - 1│1 т     │  0,7 │ 0-58,5│29

лебедок.                   │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

   Установка кабельного    │           │        │      │       │

         барабана          │           │        │      │       │

                           │           │        │      │       │

  1. Установка подставки на│5 разр. - 1│1       │  4,9 │ 3-92  │30

опоре с креплением.        │4  "    - 1│барабан │      │       │

2. Подъем, установка и     │3  "    - 1│1 т     │  0,6 │ 0-48  │31

крепление барабана. 3. За- │           │        │      │       │

пасовка троса перемещения  │           │        │      │       │

кабеля.                    │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

    Запасовка грузовых     │           │        │      │       │

        полиспастов        │           │        │      │       │

                           │           │        │      │       │

  1. Подготовка подвески и │6 разр. - 1│1 канат │ 15   │12-75  │32

траверсы к запасовке.      │5  "    - 1│100 м   │  4   │ 3-40  │33

2. Размотка каната.        │4  "    - 2│        │      │       │

3. Внешний осмотр, обрезка │3  "    - 1│        │      │       │

и подъем каната. 4. Запа-  │           │        │      │       │

совка грузового полиспаста │           │        │      │       │

с креплением концов каната.│           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

     Запасовка каната      │           │        │      │       │

   передвижения грузовой   │           │        │      │       │

          тележки          │           │        │      │       │

                           │           │        │      │       │

  1. Подготовка к запасовке│5 разр. - 1│1 канат │ 12   │ 9-34  │34

роликов. 2. Размотка кана- │4  "    - 2│100 м   │  5   │ 3-89  │35

та. 3. Запасовка каната.   │3  "    - 2│        │      │       │

4. Крепление концов каната │           │        │      │       │

к грузовой тележке и бара- │           │        │      │       │

бану лебедки.              │           │        │      │       │

───────────────────────────┴───────────┴────────┴──────┴───────┴──

§ Е28-2-8. Демонтаж кранов козловых общего назначения

Нормы времени и расценки на измерители,

указанные в таблице

───────────────────────────┬───────────┬────────┬──────┬───────┬──

        Наименование       │   Состав  │Измери- │Н. вр.│ Расц. │ N

       и состав работ      │   звена   │тели    │      │       │

                           │монтажников│        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

  Распасовка полиспастов   │           │        │      │       │

                           │           │        │      │       │

  1. Открепление канатов.  │5 разр. - 1│        │      │       │

2. Распасовка канатов и на-│4  "    - 1│        │      │       │

мотка на барабан.          │3  "    - 1│        │      │       │

  Грузовой полиспаст       │           │1 канат │  6,7 │ 5-36  │ 1

                           │           │ 100 м  │  2   │ 1-60  │ 2

                           ├───────────┼────────┼──────┼───────┼──

  Полиспаст передвижения   │4 разр. - 1│1 канат │  6,1 │ 4-54  │ 3

  грузовой тележки         │3  "    - 1│ 100 м  │  2,5 │ 1-86  │ 4

───────────────────────────┼───────────┼────────┼──────┼───────┼──

  Снятие грузовой тележки  │           │        │      │       │

                           │           │        │      │       │

  1. Снятие грузовой тележ-│4 разр. - 1│   1    │  0,9 │ 0-67,1│ 5

ки. 2. Маркировка.         │3  "    - 1│тележка │      │       │

                           │           │  1 т   │  0,5 │ 0-37,3│ 6

───────────────────────────┼───────────┼────────┼──────┼───────┼──

   Снятие электрических    │           │        │      │       │

          лебедок          │           │        │      │       │

                           │           │        │      │       │

  1. Открепление и снятие  │5 разр. - 1│   1    │  2,2 │ 1-77  │ 7

лебедок. 2. Маркировка.    │3  "    - 1│лебедка │      │       │

                           │           │  1 т   │  0,4 │ 0-32,2│ 8

───────────────────────────┼───────────┼────────┼──────┼───────┼──

      Демонтаж моста       │           │        │      │       │

                           │           │        │      │       │

  1. Открепление секций    │6 разр. - 1│1 секция│ 29   │24-11  │ 9

консолей от моста и снятие │5  "    - 2│  1 т   │  1,4 │ 1-16  │10

их. 2. Раскрепление опор.  │4  "    - 3│        │      │       │

3. Открепление моста от    │3  "    - 2│        │      │       │

опор крана и снятие его.   │           │        │      │       │

4. Разборка моста на эле-  │           │        │      │       │

менты (марки). 5. Маркиров-│           │        │      │       │

ка.                        │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

       Демонтаж опор       │           │        │      │       │

                           │           │        │      │       │

  1. Временное раскрепление│6 разр. - 1│ 1 опора│ 35   │28-88  │11

тележек. 2. Открепление    │5  "    - 1│  1 т   │  2,2 │ 1-82  │12

опор от ходовых тележек.   │4  "    - 2│        │      │       │

3. Опускание опор. 4. Раз- │3  "    - 2│        │      │       │

борка опор на элементы.    │           │        │      │       │

5. Снятие стяжек. 6. Отсо- │           │        │      │       │

единение тележек от опор.  │           │        │      │       │

7. Маркировка.             │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

 Снятие кабины управления  │           │        │      │       │

                           │           │        │      │       │

  1. Открепление кабины от │4 разр. - 1│1 кабина│  3,3 │ 2-41  │13

опоры. 2. Снятие кабины.   │3  "    - 2│        │      │       │

3. Маркировка.             │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

  Снятие ходовых тележек   │           │        │      │       │

                           │           │        │      │       │

  1. Снятие ходовых теле-  │5 разр. - 1│   1    │  3,6 │ 2-88  │14

жек. 2. Маркировка.        │4  "    - 1│тележка │      │       │

                           │3  "    - 1│  1 т   │  0,4 │ 0-32  │15

───────────────────────────┼───────────┼────────┼──────┼───────┼──

 Снятие кабельного барабана│           │        │      │       │

                           │           │        │      │       │

  1. Снятие и укладка кана-│4 разр. - 1│   1    │  2,7 │ 1-97  │16

та и электрического кабеля.│3  "    - 2│барабан │      │       │

2. Открепление и снятие ка-│           │        │      │       │

бельного барабана. 3. Мар- │           │        │      │       │

кировка.                   │           │        │      │       │

Примечание. Монтаж и демонтаж монтажных опор нормировать по нормам и расценкам § Е28-2-6, пп. 9, 10.

§ Е28-2-9. Демонтаж кранов козловых самомонтирующихся

Нормы времени и расценки на измерители,

указанные в таблице

───────────────────────────┬───────────┬────────┬──────┬───────┬──

        Наименование       │   Состав  │Измери- │Н. вр.│ Расц. │ N

       и состав работ      │   звена   │тели    │      │       │

                           │монтажников│        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

    Снятие стяжек опор     │           │        │      │       │

                           │           │        │      │       │

  1. Открепление и снятие  │5 разр. - 1│1 марка │  2,8 │ 2-18  │ 1

стяжек опор. 2. Маркировка.│4  "    - 2│1 т     │  2,3 │ 1-79  │ 2

                           │3  "    - 2│        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

    Установка и снятие     │           │        │      │       │

       кронштейнов         │           │        │      │       │

                           │           │        │      │       │

  1. Снятие осей с проушин │5 разр. - 1│1 крон- │  1   │ 0-77,5│ 3

опор. 2. Установка крон-   │4  "    - 1│штейн   │  8,3 │ 6-43  │ 4

штейнов на опоры. 3. Снятие│3  "    - 2│1 т     │      │       │

и укладка кронштейнов после│           │        │      │       │

опускания моста.           │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

  Запасовка и распасовка   │           │        │      │       │

  полиспастов опускания    │           │        │      │       │

          крана            │           │        │      │       │

                           │           │        │      │       │

  1. Разматывание каната.  │5 разр. - 1│1 канат │ 20   │15-60  │ 5

2. Запасовка полиспастов.  │4  "    - 3│100 м   │  3,5 │ 2-73  │ 6

3. Распасовка полиспастов и│3  "    - 2│        │      │       │

наматывание каната на бара-│           │        │      │       │

бан.                       │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

    Установка и снятие     │           │        │      │       │

  уравнительно-монтажного  │           │        │      │       │

        механизма          │           │        │      │       │

                           │           │        │      │       │

  1. Установка уравнитель- │5 разр. - 1│1       │ 14   │11-17  │ 7

но-монтажного механизма    │4  "    - 2│механизм│      │       │

на опоры. 2. Снятие уравни-│3  "    - 1│1 т     │ 13   │10-37  │ 8

тельно-монтажного механиз- │           │        │      │       │

ма после опускания моста.  │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

      Опускание крана      │           │        │      │       │

                           │           │        │      │       │

  Опускание крана с фикса- │6 разр. - 1│1 мост  │ 32   │26-05  │ 9

цией промежуточных положе- │5  "    - 2│1 м     │  1,2 │ 0-97,7│10

ний и опиранием моста крана│4  "    - 4│опуска- │      │       │

на временные пилоны (опоры)│3  "    - 3│ния     │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

 Снятие кабельного барабана│           │        │      │       │

                           │           │        │      │       │

  1. Снятие и укладка кана-│5 разр. - 1│1       │  2,5 │ 2-00  │11

та и электрического кабеля.│4  "    - 1│барабан │      │       │

2. Открепление и снятие ка-│3  "    - 1│1 т     │  0,3 │ 0-24  │12

бельного барабана. 3. Мар- │           │        │      │       │

кировка.                   │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

      Демонтаж опор        │           │        │      │       │

                           │           │        │      │       │

  1. Отсоединение опор от  │5 разр. - 1│1 марка │ 20   │15-37  │13

секций моста и ходовых те- │4  "    - 3│1 т     │  1,7 │ 1-31  │14

лежек. 2. Выбивка осей из  │3  "    - 3│        │      │       │

шарнирных соединений.      │           │        │      │       │

3. Разборка опор на отдель-│           │        │      │       │

ные элементы. 4. Маркиров- │           │        │      │       │

ка.                        │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

   Снятие ходовых тележек  │           │        │      │       │

                           │           │        │      │       │

  1. Снятие с подкрановых  │5 разр. - 1│1       │  3,5 │ 2-71  │15

путей ходовых тележек.     │4  "    - 1│тележка │      │       │

2. Маркировка.             │3  "    - 2│1 т     │  0,4 │ 0-31,1│16

───────────────────────────┼───────────┼────────┼──────┼───────┼──

   Распасовка грузового    │           │        │      │       │

        полиспаста         │           │        │      │       │

                           │           │        │      │       │

  1. Укладка крюковой обой-│5 разр. - 1│1 канат │  7,5 │ 5-81  │17

мы (траверсы). 2. Открепле-│4  "    - 1│100 м   │  2   │ 1-55  │18

ние каната. 3. Распасовка  │3  "    - 2│        │      │       │

каната и намотка его на ба-│           │        │      │       │

рабан.                     │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

   Распасовка полиспаста   │           │        │      │       │

  механизма передвижения   │           │        │      │       │

     грузовой тележки      │           │        │      │       │

                           │           │        │      │       │

  1. Открепление каната.   │5 разр. - 1│1 канат │  6   │ 4-65  │19

2. Распасовка каната и на- │4  "    - 1│100 м   │  2,5 │ 1-94  │20

мотка его на барабан.      │3  "    - 2│        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

   Снятие электрических    │           │        │      │       │

         лебедок           │           │        │      │       │

                           │           │        │      │       │

  1. Открепление и снятие  │5 разр. - 1│1       │  2,2 │ 1-76  │21

лебедок. 2. Маркировка.    │4  "    - 1│лебедка │      │       │

                           │3  "    - 1│1 т     │  0,4 │ 0-32  │22

───────────────────────────┼───────────┼────────┼──────┼───────┼──

  Снятие кабины управления │           │        │      │       │

                           │           │        │      │       │

  1. Открепление и снятие  │4 разр. - 2│1 кабина│  3,3 │ 2-46  │23

кабины. 2. Маркировка.     │3  "    - 2│        │      │       │

                           │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

  Снятие грузовой тележки  │           │        │      │       │

                           │           │        │      │       │

  1. Открепление и снятие  │4 разр. - 1│1       │  3,7 │ 2-76  │24

грузовой тележки. 2. Марки-│3  "    - 1│тележка │      │       │

ровка.                     │           │1 т     │  1,3 │ 0-96,9│25

───────────────────────────┼───────────┼────────┼──────┼───────┼──

    Разборка моста на      │           │        │      │       │

    отдельные элементы     │           │        │      │       │

                           │           │        │      │       │

  1. Открепление и разборка│5 разр. - 1│1 секция│ 20   │15-56  │26

моста на элементы. 2. Мар- │4  "    - 2│1 т     │  1,4 │ 1-09  │27

кировка.                   │3  "    - 2│        │      │       │

§ Е28-2-10. Монтаж кранов козловых гидротехнических

Рис. 4. Кран козловой гидротехнический

1 - механизм передвижения крана; 2 - опоры крана;

3 - мост крана; 4 - кабина механизмов;

5 - грузовая тележка; 6 - кран-балка

Нормы времени и расценки на измерители,

указанные в таблице

───────────────────────────┬───────────┬────────┬──────┬───────┬──

        Наименование       │   Состав  │Измери- │Н. вр.│ Расц. │ N

       и состав работ      │   звена   │тели    │      │       │

                           │монтажников│        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

 Установка ходовых тележек │           │        │      │       │

 (ходовых балок) механизма │           │        │      │       │

       передвижения        │           │        │      │       │

                           │           │        │      │       │

  1. Разметка мест установ-│5 разр. - 1│1 тележ-│ 15,5 │12-36  │ 1

ки ходовых тележек. 2. Ус- │4  "    - 2│ка      │      │       │

тановка тележек в сборе с  │3  "    - 1│1 т     │  2,5 │ 1-99  │ 2

главными балансирами на    │           │        │      │       │

подкрановый путь с времен- │           │        │      │       │

ным раскреплением. 3. Уста-│           │        │      │       │

новка редукторов, тормозов │           │        │      │       │

электродвигателей с вывер- │           │        │      │       │

кой и креплением. 4. Уста- │           │        │      │       │

новка кожухов. 5. Выверка  │           │        │      │       │

геометрической схемы.      │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

      Монтаж портала       │           │        │      │       │

                           │           │        │      │       │

  1. Установка нижних ри-  │6 разр. - 1│        │      │       │

гелей из отдельных элемен- │5  "    - 1│        │      │       │

тов. 2. Установка опор пор-│4  "    - 2│        │      │       │

тала на ходовые балки с    │3  "    - 2│        │      │       │

временным креплением подко-│           │        │      │       │

сами. 3. Установка главных │           │        │      │       │

балок и верхних ригелей с  │           │        │      │       │

выверкой и креплением к    │           │        │      │       │

опорам. 4. Выверка портала.│           │        │      │       │

5. Устройство временного   │           │        │      │       │

настила.                   │           │        │      │       │

  При массе портала, т:    │           │1 портал│250   │206-25 │ 3

    до 50                  │           │1 т     │  4,1 │  3-38 │ 4

  ─────────────────────────┤           ├────────┼──────┼───────┼──

    св. 50                 │           │1 портал│461   │380-33 │ 5

                           │           │1 т     │  7,6 │  6-27 │ 6

───────────────────────────┼───────────┼────────┼──────┼───────┼──

   Установка рельсов под   │           │        │      │       │

      грузовые тележки     │           │        │      │       │

                           │           │        │      │       │

  1. Раскладка рельсов и   │5 разр. - 1│1 т     │  5,2 │ 4-16  │ 7

крепление. 2. Выверка рель-│4  "    - 1│        │      │       │

сов с креплением. 3. Уста- │3  "    - 1│        │      │       │

новка упоров с креплением. │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

  Монтаж грузовой тележки  │           │        │      │       │

                           │           │        │      │       │

  1. Укрупнительная сборка │5 разр. - 1│1 тележ-│ 75   │59-81  │ 8

рамы под механизмы. 2. Ус- │4  "    - 2│ка      │      │       │

тановка рамы под механизмы.│3  "    - 1│1 т     │  5,5 │ 4-39  │ 9

3. Установка на раму редук-│           │        │      │       │

торов, барабанов, опорных  │           │        │      │       │

подшипников электродвигате-│           │        │      │       │

лей, промежуточных валов с │           │        │      │       │

центровкой и креплением.   │           │        │      │       │

4. Установка кожухов.      │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

  Сборка шатра (кузова)    │           │        │      │       │

                           │           │        │      │       │

  Укрупнительная сборка    │5 разр. - 1│1 шатер │ 75   │58-35  │10

каркаса шатра из отдельных │4  "    - 2│1 т     │  9,5 │ 7-39  │11

элементов.                 │3  "    - 2│        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

   Монтаж шатра (кузова)   │           │        │      │       │

                           │           │        │      │       │

  1. Установка каркаса шат-│   То же   │1 шатер │ 50   │38-90  │12

ра с выверкой и креплением.│           │1 т     │  7,5 │ 5-84  │13

2. Установка стенок. 3. Ус-│           │        │      │       │

тановка крыши.             │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

     Установка кабины      │           │        │      │       │

        управления         │           │        │      │       │

                           │           │        │      │       │

  Установка кабины с креп- │5 разр. - 1│1 кабина│ 20   │15-95  │14

лением.                    │4  "    - 2│        │      │       │

                           │3  "    - 1│        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

   Запасовка полиспастов   │           │        │      │       │

                           │           │        │      │       │

  1. Подготовка подвески   │6 разр. - 1│1 канат │ 45   │38-25  │15

или траверсы к запасовке.  │5  "    - 1│100 м   │ 25   │21-25  │16

2. Размотка каната. 3. За- │4  "    - 2│        │      │       │

крепление каната. 4. Запа- │3  "    - 1│        │      │       │

совка полиспастов.         │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

   Установка кабельного    │           │        │      │       │

         барабана          │           │        │      │       │

                           │           │        │      │       │

  1. Установка подставки   │5 разр. - 1│1 бара- │  9,5 │ 7-65  │17

на опоре с креплением.     │3  "    - 1│бан     │      │       │

2. Подъем и установка бара-│           │1 т     │  0,6 │ 0-48,3│18

бана. 3. Запасовка троса   │           │        │      │       │

перемещения кабеля.        │           │        │      │       │

ГЛАВА 3. МОНТАЖ И ДЕМОНТАЖ КРАНОВ ПОРТАЛЬНЫХ

Рис. 5. Кран портальный

1 - механизм передвижения крана; 2 - портал;

3 - неподвижный противовес; 4 - кабина механизмов;

5 - А-образка; 6 - подвижный противовес;

7 - стреловое устройство; 8 - кабина управления

§ Е28-2-11. Монтаж кранов портальных

Нормы времени и расценки на измерители,

указанные в таблице

───────────────────────────┬───────────┬────────┬──────┬───────┬──

        Наименование       │   Состав  │Измери- │Н. вр.│ Расц. │ N

       и состав работ      │   звена   │тели    │      │       │

                           │монтажников│        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

 Установка ходовых тележек │           │        │      │       │

                           │           │        │      │       │

  1. Разметка мест установ-│5 разр. - 1│1       │  1,6 │ 1-24  │ 1

ки тележек. 2. Установка   │4  "    - 1│тележка │      │       │

тележек на подкрановый путь│3  "    - 2│1 т     │  0,35│ 0-27,1│ 2

с выверкой и временным рас-│           │        │      │       │

креплением.                │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

      Монтаж портала       │           │        │      │       │

                           │           │        │      │       │

  1. Укладка марок портала.│6 разр. - 1│        │      │       │

2. Сборка и установка      │5  "    - 1│        │      │       │

"ног". 3. Сборка опорного  │4  "    - 2│        │      │       │

круга. 4. Установка раско- │3  "    - 2│        │      │       │

сов на опорный круг. 5. Ус-│           │        │      │       │

тановка опорного круга с   │           │        │      │       │

креплением. 6. Установка   │           │        │      │       │

крестовины портала. 7. Кан-│           │        │      │       │

товка портала и установки  │           │        │      │       │

на ходовые тележки с креп- │           │        │      │       │

лением. 8. Установка стя-  │           │        │      │       │

жек.                       │           │        │      │       │

  Решетчатый портал        │           │1 портал│147   │121-28 │ 3

                           │           │1 т     │  5   │  4-13 │ 4

                           │           ├────────┼──────┼───────┼──

  Коробчатый портал        │           │1 портал│141   │116-33 │ 5

                           │           │1 т     │  4,4 │  3-63 │ 6

───────────────────────────┼───────────┼────────┼──────┼───────┼──

     Монтаж поворотного    │           │        │      │       │

         устройства        │           │        │      │       │

                           │           │        │      │       │

  1. Установка зубчатого   │6 разр. - 1│1 уст-  │ 29,5 │24-63  │ 7

венца. 2. Соединение зубча-│4  "    - 2│ройство │      │       │

того венца с платформой.   │3  "    - 1│1 т     │  7,4 │ 6-18  │ 8

3. Крепление катков с уста-│           │        │      │       │

новкой эксцентриков на ми- │           │        │      │       │

нимальную эксцентричность. │           │        │      │       │

4. Установка механизмов по-│           │        │      │       │

ворота. 5. Регулирование   │           │        │      │       │

поворотных катков.         │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

 Монтаж поворотной колонны │           │        │      │       │

                           │           │        │      │       │

  1. Укладка и сборка эле- │5 разр. - 1│1       │ 18   │14-33  │ 9

ментов колонны. 2. Подъем и│4  "    - 3│колонна │      │       │

установка колонны.         │3  "    - 1│1 т     │  2,1 │ 1-67  │10

───────────────────────────┼───────────┼────────┼──────┼───────┼──

    Сборка поворотной      │           │        │      │       │

        платформы          │           │        │      │       │

                           │           │        │      │       │

  Укрупнительная сборка    │5 разр. - 1│1 марка │ 15   │11-67  │11

платформы с креплением.    │4  "    - 2│1 т     │  2,2 │ 1-71  │12

                           │3  "    - 2│        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

   Установка поворотной    │           │        │      │       │

        платформы          │           │        │      │       │

                           │           │        │      │       │

  Подъем и установка плат- │5 разр. - 1│1 плат- │  8,8 │ 6-85  │13

формы с выверкой и крепле- │4  "    - 2│форма   │      │       │

нием.                      │3  "    - 2│1 т     │  1,4 │ 1-09  │14

───────────────────────────┼───────────┼────────┼──────┼───────┼──

 Монтаж каркаса поворотной │           │        │      │       │

  части (А-образной формы) │           │        │      │       │

                           │           │        │      │       │

  1. Установка на поворот- │5 разр. - 1│1 каркас│ 15   │11-94  │15

ную платформу балок, рам и │4  "    - 3│1 т     │  2,1 │ 1-67  │16

стоек с креплением.        │3  "    - 1│        │      │       │

2. Сборка и установка верх-│           │        │      │       │

ней части каркаса. 3. Уста-│           │        │      │       │

новка кронштейна с блоками.│           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

     Установка кабины      │           │        │      │       │

        управления         │           │        │      │       │

                           │           │        │      │       │

  Установка кабины управле-│5 разр. - 1│1 кабина│  8,8 │ 7-08  │17

ния с креплением.          │3  "    - 1│        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

    Установка механизма    │           │        │      │       │

  изменения вылета стрелы  │           │        │      │       │

                           │           │        │      │       │

  1. Установка механизма с │6 разр. - 1│1       │  7,1 │ 6-04  │18

креплением. 2. Заводка зуб-│4  "    - 1│механизм│      │       │

чатой рейки в кремальеру   │3  "    - 1│        │      │       │

механизма со снятием и по- │           │        │      │       │

становкой прижимного роли- │           │        │      │       │

ка.                        │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

     Установка лебедки     │           │        │      │       │

       подъема груза       │           │        │      │       │

                           │           │        │      │       │

  Подъем и установка лебед-│6 разр. - 1│1       │  8,8 │ 7-35  │19

ки на поворотную часть с   │4  "    - 2│лебедка │      │       │

креплением.                │3  "    - 1│1 т     │  1,2 │ 1-00  │20

───────────────────────────┼───────────┼────────┼──────┼───────┼──

  Сборка кабины машинного  │           │        │      │       │

         отделения         │           │        │      │       │

                           │           │        │      │       │

  Укрупнительная сборка    │5 разр. - 1│1 кабина│ 22   │17-55  │21

каркаса и щитов кабины.    │4  "    - 2│1 т     │  2,6 │ 2-07  │22

                           │3  "    - 1│        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

  Монтаж кабины машинного  │           │        │      │       │

         отделения         │           │        │      │       │

                           │           │        │      │       │

  1. Установка укрупненных │   То же   │1 кабина│ 15   │11-96  │23

блоков кабины с выверкой и │           │1 т     │  1,7 │ 1-36  │24

креплением. 2. Установка   │           │        │      │       │

кран-балки для ручной тали.│           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

 Укладка балластного груза │           │        │      │       │

                           │           │        │      │       │

  1. Укладка металлических │5 разр. - 1│1 т     │  0,53│ 0-40,8│25

чушек. 2. Заливка бетонной │3  "    - 2│        │      │       │

смесью.                    │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

     Монтаж подвижного     │           │        │      │       │

        противовеса        │           │        │      │       │

                           │           │        │      │       │

  1. Сборка противовеса из │5 разр. - 1│1 проти-│  4,1 │ 3-16  │26

отдельных элементов с креп-│3  "    - 2│вовес   │      │       │

лением. 2. Установка проти-│           │1 т     │  1,8 │ 1-39  │27

вовеса.                    │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

      Монтаж стрелы        │           │        │      │       │

                           │           │        │      │       │

  1. Сборка стрелы из от-  │6 разр. - 1│1 стрела│ 41   │34-85  │28

дельных секций на опорных  │5  "    - 1│1 т     │  2,8 │ 2-38  │29

конструкциях с креплением. │4  "    - 2│        │      │       │

2. Подъем и заводка пяты   │3  "    - 1│        │      │       │

стрелы в проушины поворот- │           │        │      │       │

ной части крана с креплени-│           │        │      │       │

ем. 3. Подъем стрелы с     │           │        │      │       │

креплением к ней зубчатой  │           │        │      │       │

рейки. 4. Установка тяг и  │           │        │      │       │

соединение  с противовесом │           │        │      │       │

(коромыслом). 5. Установка │           │        │      │       │

стрелы на минимальный вы-  │           │        │      │       │

лет. 6. Установка демпфера │           │        │      │       │

с креплением.              │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

    Запасовка грузового    │           │        │      │       │

         полиспаста        │           │        │      │       │

                           │           │        │      │       │

  1. Подготовка подвески к │6 разр. - 1│1 канат │ 12   │10-65  │30

запасовке. 2. Размотка ка- │5  "    - 1│100 м   │  3,5 │ 3-11  │31

ната. 3. Запасовка каната с│4  "    - 2│        │      │       │

протаскиванием через блоки │           │        │      │       │

с креплением. 4. Намотка   │           │        │      │       │

каната на барабан лебедки. │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

     Установка шахты       │           │        │      │       │

   успокоителя грейфера    │           │        │      │       │

                           │           │        │      │       │

  1. Заводка противовеса в │5 разр. - 1│1 шахта │  5,9 │ 4-72  │32

направляющую успокоителя   │4  "    - 1│        │      │       │

грейфера. 2. Установка     │3  "    - 1│        │      │       │

блочка и запасовка тросика.│           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

   Установка кабельного    │           │        │      │       │

         барабана          │           │        │      │       │

                           │           │        │      │       │

  1.  Установка подставки  │   То же   │1       │  5   │ 4-00  │33

на опоре. 2. Установка ка- │           │барабан │      │       │

бельного барабана с крепле-│           │1 т     │  0,29│ 0-23,2│34

нием. 3. Запасовка троса.  │           │        │      │       │

§ Е28-2-12. Демонтаж кранов портальных

Нормы времени и расценки на измерители,

указанные в таблице

───────────────────────────┬───────────┬────────┬──────┬───────┬──

        Наименование       │   Состав  │Измери- │Н. вр.│ Расц. │ N

       и состав работ      │   звена   │тели    │      │       │

                           │монтажников│        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

    Распасовка грузового   │           │        │      │       │

         полиспаста        │           │        │      │       │

                           │           │        │      │       │

  1. Распасовка каната.    │5 разр. - 1│1 канат │  5,1 │ 4-07  │ 1

2. Отсоединение подъемного │4  "    - 2│100 м   │  1,5 │ 1-20  │ 2

приспособления. 3. Сматыва-│3  "    - 1│        │      │       │

ние каната.                │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

    Демонтаж подвижного    │           │        │      │       │

        противовеса        │           │        │      │       │

                           │           │        │      │       │

  1. Открепление тяги.     │4 разр. - 1│1 проти-│  1,8 │ 1-31  │ 3

2. Снятие подвижного проти-│3  "    - 2│вовес   │      │       │

вовеса. 3. Маркировка.     │           │1 т     │  0,77│ 0-56,2│ 4

───────────────────────────┼───────────┼────────┼──────┼───────┼──

      Демонтаж стрелы      │           │        │      │       │

                           │           │        │      │       │

  1. Снятие оттяжки стрелы.│6 разр. - 1│1 стрела│ 17,5 │14-14  │ 5

2. Открепление стрелы от   │4  "    - 2│1 т     │  1,2 │ 0-97  │ 6

зубчатой рейки. 3. Снятие  │3  "    - 2│        │      │       │

стрелы с разборкой на сек- │           │        │      │       │

ции. 4. Снятие блоков со   │           │        │      │       │

стрелы. 5. Маркировка.     │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

 Демонтаж кабины управления│           │        │      │       │

                           │           │        │      │       │

  1. Открепление и снятие  │4 разр. - 1│1 кабина│  3,8 │ 2-77  │ 7

кабины. 2. Маркировка.     │3  "    - 2│        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

     Демонтаж машинного    │           │        │      │       │

         отделения         │           │        │      │       │

                           │           │        │      │       │

  1. Открепление и снятие  │4 разр. - 2│1 отде- │  9,5 │ 7-08  │ 8

щитов машинного отделения. │3  "    - 2│ление   │      │       │

2. Маркировка.             │           │1 т     │  1,1 │ 0-82  │ 9

───────────────────────────┼───────────┼────────┼──────┼───────┼──

     Демонтаж лебедок      │           │        │      │       │

                           │           │        │      │       │

  1. Открепление и снятие  │5 разр. - 1│1       │  3,8 │ 2-93  │10

лебедок. 2. Маркировка.    │3  "    - 2│лебедка │      │       │

                           │           │1 т     │  0,52│ 0-40  │11

───────────────────────────┼───────────┼────────┼──────┼───────┼──

   Демонтаж поворотной     │           │        │      │       │

        платформы          │           │        │      │       │

                           │           │        │      │       │

  1. Открепление и снятие  │5 разр. - 1│1 плат- │  6,5 │ 5-06  │12

платформы. 2. Разборка     │4  "    - 2│форма   │      │       │

платформы на части. 3. Мар-│3  "    - 2│1 т     │  0,95│ 0-73,9│13

кировка.                   │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

    Демонтаж поворотной    │           │        │      │       │

          колонны          │           │        │      │       │

                           │           │        │      │       │

  1. Демонтаж поворотной   │5 разр. - 1│1       │  7,7 │ 5-99  │14

колонны с разборкой на от- │4  "    - 2│колонна │      │       │

дельные части. 2. Маркиров-│3  "    - 2│1 т     │  0-91│ 0-70,8│15

ка.                        │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

Демонтаж каркаса поворотной│           │        │      │       │

  части (А-образной формы) │           │        │      │       │

                           │           │        │      │       │

  1. Снятие кронштейна с   │5 разр. - 1│1 каркас│  6,5 │ 5-06  │16

блоками. 2. Открепление и  │4  "    - 2│1 т     │  0,91│ 0-70,8│17

снятие верхней части карка-│3  "    - 2│        │      │       │

са. 3. Снятие рам, стоек,  │           │        │      │       │

балок и маркировка.        │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

    Демонтаж поворотного   │           │        │      │       │

         устройства        │           │        │      │       │

                           │           │        │      │       │

  1. Снятие катков, балан- │6 разр. - 1│1 уст-  │ 12,5 │10-44  │18

сиров, приводов механизма  │4  "    - 2│ройство │      │       │

поворота и зубчатого венца.│3  "    - 1│1 т     │  3,2 │ 2-67  │19

2. Маркировка.             │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

     Демонтаж портала      │           │        │      │       │

                           │           │        │      │       │

  1. Снятие портала с ходо-│6 разр. - 1│1 портал│ 64   │51-52  │20

вых тележек. 2. Разборка   │4  "    - 3│1 т     │  2,2 │ 1-77  │21

портала на отдельные марки.│3  "    - 2│        │      │       │

3. Маркировка.             │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

  Демонтаж ходовых тележек │           │        │      │       │

                           │           │        │      │       │

  1. Снятие противоугонных │4 разр. - 1│1       │  0,7 │ 0-52,2│22

устройств. 2. Снятие ходо- │3  "    - 1│тележка │      │       │

вых тележек с подкрановых  │           │1 т     │  0,15│ 0-11,2│23

путей. 3. Маркировка.      │           │        │      │       │

ГЛАВА 4. МОНТАЖ И ДЕМОНТАЖ КРАНОВ БАШЕННЫХ

§ Е28-2-13. Монтаж кранов башенных

Рис. 6. Кран башенный решетчатой конструкции

1 - механизмы передвижения крана; 2 - портал;

3 - кабина механизмов; 4 - башня;

5 - консоль с противовесом; 6 - стрела крана

Рис. 7. Кран башенный трубчатой конструкции

1 - механизмы передвижения крана; 2 - портал;

3 - башня; 4 - консоль крана; 5 - стрела крана;

6 - грузовая тележка; 7 - кабина управления

Нормы времени и расценки на измерители,

указанные в таблице

───────────────────────────┬───────────┬────────┬──────┬───────┬──

        Наименование       │   Состав  │Измери- │Н. вр.│ Расц. │ N

       и состав работ      │   звена   │тели    │      │       │

                           │монтажников│        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

 Установка ходовых тележек │           │        │      │       │

                           │           │        │      │       │

  1. Разметка места уста-  │5 разр. - 1│1       │  2,7 │ 2-15  │ 1

новки тележек. 2.  Установ-│4  "    - 2│тележка │      │       │

ка тележек на подкрановый  │3  "    - 1│1 т     │  0,7 │ 0-55,8│ 2

путь с выверкой. 3. Крепле-│           │        │      │       │

ние шарнирных соединений.  │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

       Монтаж портала      │           │        │      │       │

                           │           │        │      │       │

  1. Укрупнительная сборка │6 разр. - 1│1 портал│490   │421-40 │ 3

опор и установка их в про- │5  "    - 2│1 т     │  7   │  6-02 │ 4

ектное положение. 2. Уста- │4  "    - 2│        │      │       │

новка домкратных балок.    │3  "    - 1│        │      │       │

3. Сборка и установка ферм.│           │        │      │       │

4. Установка связей и рас- │           │        │      │       │

порок портала. 5. Сборка и │           │        │      │       │

установка цилиндра и диа-  │           │        │      │       │

фрагмы (для БК-1000).      │           │        │      │       │

6. Установка крестовины.   │           │        │      │       │

7. Установка опорно-пово-  │           │        │      │       │

ротного круга из отдельных │           │        │      │       │

частей с креплением.       │           │        │      │       │

8. Окончательная выверка и │           │        │      │       │

крепление.                 │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

 Монтаж механизма подъема  │           │        │      │       │

          башни            │           │        │      │       │

                           │           │        │      │       │

  1. Запасовка полиспаста  │6 разр. - 1│1       │ 50   │40-40  │ 5

подъема башни с намоткой   │4  "    - 2│механизм│      │       │

каната на барабан. 2. Сбор-│3  "    - 2│1 т     │  0,6 │ 0-48,5│ 6

ка и установка монтажной   │           │        │      │       │

балки. 3. Установка блочных│           │        │      │       │

рам.                       │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

Демонтаж механизма подъема │           │        │      │       │

          башни            │           │        │      │       │

                           │           │        │      │       │

  1. Разборка монтажной    │6 разр. - 1│1       │ 25   │20-20  │ 7

балки и блочных рам с отсо-│4  "    - 2│механизм│      │       │

единением полиспастов.     │3  "    - 2│1 т     │  0,3 │ 0-24,2│ 8

2. Распасовка полиспастов с│           │        │      │       │

размоткой каната с лебедки │           │        │      │       │

и намоткой в бухты.        │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

   Монтаж башни методом    │           │        │      │       │

       подращивания        │           │        │      │       │

                           │           │        │      │       │

  1. Устройство монтажного │6 разр. - 1│1 секция│ 69   │59-34  │ 9

основания для выдвижения   │5  "    - 2│1 т     │  9   │ 7-74  │10

башни. 2. Установка верхней│4  "    - 2│        │      │       │

секции на монтажное основа-│3  "    - 1│        │      │       │

ние. 3. Установка элементов│           │        │      │       │

крепления стрелы и противо-│           │        │      │       │

веса. 4. Установка оголовка│           │        │      │       │

башни. 5. Поочередная уста-│           │        │      │       │

новка секций башни с пода- │           │        │      │       │

чей под портал и креплением│           │        │      │       │

секций с последующим выдви-│           │        │      │       │

жением. 6. Установка опор- │           │        │      │       │

ной балки башни с креплени-│           │        │      │       │

ем к порталу. 7. Выверка   │           │        │      │       │

башни и крепление к порта- │           │        │      │       │

лу.                        │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

    Монтаж башни методом   │           │        │      │       │

        наращивания        │           │        │      │       │

                           │           │        │      │       │

  1. Укрупнительная сборка │6 разр. - 1│1 секция│ 51   │43-86  │11

секций башни на опорах.    │5  "    - 2│1 т     │  6,7 │ 5-76  │12

2. Установка элементов для │4  "    - 2│        │      │       │

крепления стрелы и противо-│3  "    - 1│        │      │       │

веса. 3. Установка опорной │           │        │      │       │

балки. 4. Установка укруп- │           │        │      │       │

ненных секций башни крана. │           │        │      │       │

5. Установка оголовка.     │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

 Монтаж опорно-поворотного │           │        │      │       │

        устройства         │           │        │      │       │

                           │           │        │      │       │

  1. Установка и крепление │6 разр. - 1│1 марка │ 19,5 │17-31  │13

балок под опорные катки.   │5  "    - 1│1 т     │ 12,5 │11-09  │14

2. Установка горизонтальных│4  "    - 2│        │      │       │

опорных катков к балкам с  │           │        │      │       │

креплением. 3. Установка   │           │        │      │       │

редукторов в сборе с вывер-│           │        │      │       │

кой и креплением (для крана│           │        │      │       │

БК-1000). 4. Регулирование │           │        │      │       │

механизмов поворотного уст-│           │        │      │       │

ройства с выверкой верти-  │           │        │      │       │

кальности башни поворотными│           │        │      │       │

катками.                   │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

  Сборка рамы под лебедки  │           │        │      │       │

    и кабину управления    │           │        │      │       │

                           │           │        │      │       │

  Укрупнительная сборка ра-│5 разр. - 1│1 марка │  5   │ 3-89  │15

мы под лебедки и кабину уп-│4  "    - 2│1 т     │  4   │ 3-11  │16

равления с креплением.     │3  "    - 2│        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

 Установка рамы под лебедки│           │        │      │       │

    и кабину управления    │           │        │      │       │

                           │           │        │      │       │

  1. Установка рамы под ле-│   То же   │1 рама  │ 32   │24-90  │17

бедки и кабину управления с│           │1 т     │  6   │ 4-67  │18

креплением к опорному кру- │           │        │      │       │

гу. 2. Установка балок в   │           │        │      │       │

рабочее положение.         │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

  Монтаж рамы противовеса  │           │        │      │       │

                           │           │        │      │       │

  1. Укрупнительная сборка │5 разр. - 2│1 рама  │ 51   │41-82  │19

рамы противовеса. 2. Уста- │4  "    - 2│1 т     │  2   │ 1-64  │20

новка рамы с креплением к  │3  "    - 1│        │      │       │

башне. 3. Установка тяг.   │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

  Установка электрических  │           │        │      │       │

          лебедок          │           │        │      │       │

                           │           │        │      │       │

  Установка лебедок с вы-  │6 разр. - 1│1       │  7   │ 5-85  │21

веркой и креплением        │4  "    - 2│лебедка │  1,5 │ 1-25  │22

                           │3  "    - 1│1 т     │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

      Установка кабины     │           │        │      │       │

         управления        │           │        │      │       │

                           │           │        │      │       │

  Установка кабины управле-│5 разр. - 1│1 кабина│ 18   │14-36  │23

ния с выверкой и креплением│4  "    - 2│        │      │       │

                           │3  "    - 1│        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

       Монтаж стрелы       │           │        │      │       │

                           │           │        │      │       │

  1. Сборка стрелы из от-  │6 разр. - 1│1 секция│ 40   │33-04  │24

дельных секций на опорных  │4  "    - 3│1 т     │  5,5 │ 4-54  │25

конструкциях. 2. Соединение│3  "    - 1│        │      │       │

клюва со стрелой. 3. Завод-│           │        │      │       │

ка тяги проушины стрелы с  │           │        │      │       │

запрессовкой осей. 4. Уста-│           │        │      │       │

новка отводных роликов.    │           │        │      │       │

5. Установка стрелы с за-  │           │        │      │       │

водкой в проушины опорных  │           │        │      │       │

балок поворотного устрой-  │           │        │      │       │

ства. 6. Сборка и установка│           │        │      │       │

тяги и монтажных стоек.    │           │        │      │       │

7. Установка монорельса    │           │        │      │       │

(для крана КБГС-450).      │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

 Установка грузовой тележки│           │        │      │       │

                           │           │        │      │       │

  Установка грузовой тележ-│5 разр. - 1│1       │  6,4 │ 5-15  │26

ки.                        │3  "    - 1│тележка │      │       │

                           │           │1 т     │  2,4 │ 1-93  │27

───────────────────────────┼───────────┼────────┼──────┼───────┼──

  Установка железобетонных │           │        │      │       │

      плит противовеса     │           │        │      │       │

                           │           │        │      │       │

  1. Перетаскивание каната │5 разр. - 1│1 плита │  6   │ 4-68  │28

через переставной подъемный│4  "    - 3│1 т     │  1,5 │ 1-17  │29

блок. 2. Установка и креп- │3  "    - 2│        │      │       │

ление железобетонных плит  │           │        │      │       │

на раму.                   │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

  Укладка блоков балласта  │           │        │      │       │

    постамента на портал   │           │        │      │       │

                           │           │        │      │       │

  1. Установка на портал   │5 разр. - 1│1 блок  │  1   │ 0-77,8│30

опорной конструкции. 2. Ус-│4  "    - 2│1 т     │  0,9 │ 0-70,0│31

тановка блоков на опорные  │3  "    - 2│        │      │       │

конструкции.               │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

   Запасовка полиспастов   │           │        │      │       │

           крана           │           │        │      │       │

                           │           │        │      │       │

  1. Подготовка подвески к │5 разр. - 1│        │      │       │

запасовке. 2. Размотка ка- │4  "    - 3│        │      │       │

ната. 3. Запасовка поли-   │3  "    - 1│        │      │       │

спаста с протаскиванием че-│           │        │      │       │

рез блоки с креплением ка- │           │        │      │       │

ната. 4. Намотка каната на │           │        │      │       │

барабан лебедки.           │           │        │      │       │

Полиспаст:                 │           │        │      │       │

  стреловой                │           │1 канат │ 18   │14-33  │32

                           │           │100 м   │ 13   │10-35  │33

          ─────────────────┼───────────┼────────┼──────┼───────┼──

  грузовой основной        │6 разр. - 1│1 канат │ 22   │19-10  │34

                           │5  "    - 1│100 м   │ 15   │13-02  │35

                           │4  "    - 3│        │      │       │

          ─────────────────┼───────────┼────────┼──────┼───────┼──

  грузовой вспомогательный │   То же   │1 канат │ 13   │11-28  │36

                           │           │100 м   │ 12,5 │10-85  │37

                           │           │        │      │       │

          ─────────────────┼───────────┼────────┼──────┼───────┼──

  механизма поворота       │5 разр. - 1│1 канат │ 31   │24-68  │38

                           │4  "    - 3│100 м   │  8,5 │ 6-77  │39

                           │3  "    - 1│        │      │       │

          ─────────────────┼───────────┼────────┼──────┼───────┼──

  передвижения тележки     │   То же   │1 канат │ 36   │28-66  │40

                           │           │100 м   │ 28   │22-29  │41

───────────────────────────┼───────────┼────────┼──────┼───────┼──

  Монтаж кабины механизмов │           │        │      │       │

                           │           │        │      │       │

  1.  Сборка каркаса каби- │5 разр. - 1│1 щит   │  4   │ 3-11  │42

ны. 2. Сборка стен из от-  │4  "    - 2│1 т     │ 20   │15-56  │43

дельных марок. 3. Установка│3  "    - 2│        │      │       │

кабины. 4. Установка кран- │           │        │      │       │

балки. 5. Установка крыши  │           │        │      │       │

кабины.                    │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

     Монтаж диафрагм       │           │        │      │       │

    прислонного крана      │           │        │      │       │

                           │           │        │      │       │

  1. Укрупнительная сборка │6 разр. - 1│1 диа-  │ 34   │28-56  │44

диафрагм. 2. Разметка мест │5  "    - 1│фрагма  │      │       │

установки. 3. Монтаж диа-  │4  "    - 3│1 т     │  2,1 │ 1-76  │45

фрагм с креплением к кон-  │3  "    - 1│        │      │       │

струкции.                  │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

  Установка трехмашинного  │           │        │      │       │

          агрегата         │           │        │      │       │

   (для крана КБГС-1000)   │           │        │      │       │

                           │           │        │      │       │

  1. Разметка мест установ-│6 разр. - 1│1       │ 64   │54-40  │46

ки агрегата. 2. Установка  │5  "    - 1│агрегат │      │       │

агрегата на платформу.     │4  "    - 2│        │      │       │

3. Центровка вала агрегата.│3  "    - 1│        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

       Сборка консоли      │           │        │      │       │

   (для крана КБГС-1000)   │           │        │      │       │

                           │           │        │      │       │

  1. Укрупнительная сборка │6 разр. - 1│1 марка │  5   │ 4-30  │47

консоли. 2. Укрупнительная │5  "    - 2│1 т     │ 20   │17-20  │48

сборка каркаса консоли.    │4  "    - 2│        │      │       │

3. Укрупнительная сборка   │3  "    - 1│        │      │       │

щитов обшивки.             │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼───

       Монтаж консоли      │           │        │      │       │

   (для крана КБГС-1000)   │           │        │      │       │

                           │           │        │      │       │

  1. Установка каркаса     │   То же   │1       │120   │103-20 │49

консоли. 2. Установка щитов│           │консоль │      │       │

обшивки. 3. Установка кран-│           │1 т     │  7,5 │  6-45 │50

балки. 4. Установка растя- │           │        │      │       │

жек консоли. 5. Установка  │           │        │      │       │

консоли с выверкой и креп- │           │        │      │       │

лением.                    │           │        │      │       │

§ Е28-2-14. Демонтаж кранов башенных

Нормы времени и расценки на измерители,

указанные в таблице

───────────────────────────┬───────────┬────────┬──────┬───────┬──

        Наименование       │   Состав  │Измери- │Н. вр.│ Расц. │ N

       и состав работ      │   звена   │тели    │      │       │

                           │монтажников│        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

   Распасовка полиспастов  │           │        │      │       │

           крана           │           │        │      │       │

                           │           │        │      │       │

  1. Открепление и укладка │5 разр. - 1│        │      │       │

крюковой подвески. 2. От-  │4  "    - 2│        │      │       │

крепление каната от бараба-│3  "    - 2│        │      │       │

нов лебедки. 3. Сматывание │           │        │      │       │

каната на барабан лебедки. │           │        │      │       │

Полиспаст:                 │           │        │      │       │

  основного подъема        │           │1 канат │  9,7 │ 7-55  │ 1

                           │           │100 м   │  6,6 │ 5-13  │ 2

             ──────────────┤           ├────────┼──────┼───────┼──

  вспомогательного подъема │           │1 канат │  5,7 │ 4-43  │ 3

                           │           │100 м   │  5,4 │ 4-20  │ 4

             ──────────────┤           ├────────┼──────┼───────┼──

  механизма поворота       │           │1 канат │ 12,5 │ 9-73  │ 5

                           │           │100 м   │  3,5 │ 2-72  │ 6

             ──────────────┤           ├────────┼──────┼───────┼──

  передвижения тележки     │           │1 канат │ 16   │12-45  │ 7

                           │           │100 м   │ 12   │ 9-34  │ 8

             ──────────────┤           ├────────┼──────┼───────┼──

  стреловой                │           │1 канат │  4,1 │ 3-19  │ 9

                           │           │100 м   │  3   │ 2-33  │10

───────────────────────────┼───────────┼────────┼──────┼───────┼──

 Снятие железобетонных плит│           │        │      │       │

       противовеса         │           │        │      │       │

                           │           │        │      │       │

  1. Запасовка каната.     │5 разр. - 1│1 плита │  3,2 │ 2-48  │11

2. Поочередное снятие плит │4  "    - 1│1 т     │  0,81│ 0-62,8│12

противовеса с перестановкой│3  "    - 2│        │      │       │

отводного блока. 3. Марки- │           │        │      │       │

ровка.                     │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

      Демонтаж башни       │           │        │      │       │

                           │           │        │      │       │

  1. Установка направляющих│6 разр. - 1│1 секция│ 34   │28-90  │13

бобышек. 2. Опускание поме-│5  "    - 2│1 т     │  4,4 │ 3-74  │14

щения лебедок на портал при│4  "    - 3│        │      │       │

помощи гидравлических дом- │3  "    - 1│        │      │       │

кратов. 3. Отсоединение    │           │        │      │       │

опорной балки от портала.  │           │        │      │       │

4. Опускание башни на высо-│           │        │      │       │

ту снимаемой секции. 5. По-│           │        │      │       │

очередное отсоединение сек-│           │        │      │       │

ции и выдвижение секций    │           │        │      │       │

из-под портала. 6. Снятие  │           │        │      │       │

рамы с домкратов. 7. Рас-  │           │        │      │       │

крепление верхней секции   │           │        │      │       │

башни расчалками. 8. Уста- │           │        │      │       │

новка монтажной балки к    │           │        │      │       │

нижней части секции башни. │           │        │      │       │

9. Отсоединение верхней    │           │        │      │       │

секции от якорей. 10. Сня- │           │        │      │       │

тие расчалок, опорных балок│           │        │      │       │

стрелы, противовеса и ого- │           │        │      │       │

ловка. 11. Маркировка.     │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

 Демонтаж рамы под лебедки │           │        │      │       │

    и кабину управления    │           │        │      │       │

                           │           │        │      │       │

  1. Открепление рамы поме-│5 разр. - 1│1 марка │  8,6 │ 6-58  │15

щения от башни. 2. Снятие  │4  "    - 2│1 т     │  4,1 │ 3-14  │16

рамы отдельными марками.   │3  "    - 3│        │      │       │

3. Маркировка.             │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

 Демонтаж кабины механизмов│           │        │      │       │

                           │           │        │      │       │

  1. Снятие крыши и стенок │4 разр. - 1│1 щит   │  1,4 │ 1-02  │17

кабины. 2. Маркировка.     │3  "    - 2│1 т     │  6,9 │ 5-04  │18

───────────────────────────┼───────────┼────────┼──────┼───────┼──

  Снятие кабины управления │           │        │      │       │

                           │           │        │      │       │

  Открепление и снятие     │4 разр. - 1│1 кабина│  7,1 │ 5-18  │19

кабины.                    │3  "    - 2│        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

       Снятие лебедок      │           │        │      │       │

                           │           │        │      │       │

  Открепление и снятие     │5 разр. - 1│1       │  3,4 │ 2-64  │20

лебедок.                   │4  "    - 1│лебедка │      │       │

                           │3  "    - 2│1 т     │  0,72│ 0-55,8│21

───────────────────────────┼───────────┼────────┼──────┼───────┼──

    Демонтаж поворотного   │           │        │      │       │

         устройства        │           │        │      │       │

                           │           │        │      │       │

  Открепление и снятие     │5 разр. - 1│1 марка │  7,8 │ 6-24  │22

опорной балки, катков,     │4  "    - 1│1 т     │  5   │ 4-00  │23

редукторов.                │3  "    - 1│        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

 Демонтаж рамы противовеса │           │        │      │       │

                           │           │        │      │       │

  1. Снятие рамы противове-│5 разр. - 1│1 рама  │ 20,5 │15-95  │24

са и разборка на марки.    │4  "    - 2│1 т     │  0,8 │ 0-62,2│25

2. Маркировка.             │3  "    - 2│        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

      Демонтаж стрелы      │           │        │      │       │

                           │           │        │      │       │

  1. Укладка верхней части │6 разр. - 1│1 секция│ 19   │15-68  │26

стрелы на опоры. 2. Отсое- │5  "    - 1│1 т     │  2,6 │ 2-15  │27

динение стрелы от башни.   │4  "    - 2│        │      │       │

3. Разборка стрелы на сек- │3  "    - 2│        │      │       │

ции. 4. Маркировка.        │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

  Снятие грузовой тележки  │           │        │      │       │

                           │           │        │      │       │

  Снятие тележки           │4 разр. - 1│1       │  7   │ 5-22  │28

                           │3  "    - 1│тележка │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

      Демонтаж портала     │           │        │      │       │

                           │           │        │      │       │

  1. Подъем башни для от-  │6 разр. - 1│1 портал│196   │161-70 │29

соединения крестовины от   │5  "    - 1│1 т     │  2,8 │  2-31 │30

поворотного круга. 2. Сня- │4  "    - 2│        │      │       │

тие крестовины. 3. Снятие  │3  "    - 2│        │      │       │

опорного кольца отдельными │           │        │      │       │

элементами. 4. Снятие сек- │           │        │      │       │

ций цилиндра и диафрагмы.  │           │        │      │       │

5. Снятие внутренних ферм и│           │        │      │       │

горизонтальных связей.     │           │        │      │       │

6. Снятие опор. 7. Марки-  │           │        │      │       │

ровка.                     │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

   Снятие ходовых тележек  │           │        │      │       │

                           │           │        │      │       │

  1. Снятие ручных противо-│4 разр. - 1│1       │  1,5 │ 1-10  │31

угонных захватов. 2. Снятие│3  "    - 2│тележка │      │       │

ходовых тележек с подкрано-│           │1 т     │  0,4 │ 0-29,2│32

вых путей.                 │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

   Снятие диафрагм (для    │           │        │      │       │

    прислонных кранов)     │           │        │      │       │

                           │           │        │      │       │

  1. Отсоединение диафрагм │4 разр. - 1│1 диа-  │ 15,5 │11-32  │33

от металлоконструкций.     │3  "    - 2│фрагма  │      │       │

2. Разборка на марки.      │           │1 т     │  0,95│ 0-69,4│34

3. Маркировка.             │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

   Демонтаж трехмашинного  │           │        │      │       │

          агрегата         │           │        │      │       │

                           │           │        │      │       │

  Открепление и снятие аг- │5 разр. - 1│1       │ 29   │22-48  │35

регата.                    │4  "    - 1│агрегат │      │       │

                           │3  "    - 2│        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

   Снятие блоков балласта  │           │        │      │       │

                           │           │        │      │       │

  Снятие блоков балласта с │4 разр. - 1│1 блок  │  0,45│ 0-32,9│36

маркировкой.               │3  "    - 2│1 т     │  0,41│ 0-29,9│37

Примечание. Монтаж и демонтаж механизма опускания башни нормировать по нормам и расценкам § Е28-2-13, пп. 5 - 8.

§ Е28-2-15. Наращивание башни

ранее смонтированных кранов

Нормы времени и расценки на измерители,

указанные в таблице

───────────────────────────┬───────────┬────────┬──────┬───────┬──

        Наименование       │   Состав  │Измери- │Н. вр.│ Расц. │ N

       и состав работ      │   звена   │тели    │      │       │

                           │монтажников│        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

     Отсоединение башни    │           │        │      │       │

         от портала        │           │        │      │       │

                           │           │        │      │       │

  1. Подготовка монтажного │6 разр. - 1│1 башня │ 33   │27-72  │ 1

основания. 2. Снятие связей│5  "    - 1│1 т     │  0,61│ 0-51,2│ 2

портала (мешающих заводке  │4  "    - 3│        │      │       │

секций под портал), планок,│3  "    - 1│        │      │       │

раскрепляющих портал с баш-│           │        │      │       │

ней. 3. Разворот крестови- │           │        │      │       │

ны. 4. Опускание башни на  │           │        │      │       │

монтажное основание. 5. Ус-│           │        │      │       │

тановка опорных планок под │           │        │      │       │

рядовой секцией. 6. Отсое- │           │        │      │       │

динение и вытаскивание     │           │        │      │       │

опорной секции.            │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

 Наращивание башни методом │           │        │      │       │

        подращивания       │           │        │      │       │

                           │           │        │      │       │

  1. Установка на монтажное│   То же   │1 секция│135   │113-40 │ 3

основание наращиваемой сек-│           │1 т     │ 17,5 │ 14-70 │ 4

ции с заводкой под портал. │           │        │      │       │

2. Крепление к секции подъ-│           │        │      │       │

емных балок. 3. Крепление  │           │        │      │       │

секций и подъем башни.     │           │        │      │       │

4. Заводка под портал опор-│           │        │      │       │

ной секции. 5. Крепление   │           │        │      │       │

нижней секции с наращивае- │           │        │      │       │

мой и подъем башни.        │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

 Крепление башни к порталу │           │        │      │       │

                           │           │        │      │       │

  1. Поворот крестовины в  │6 разр. - 1│1 башня │ 14   │11-76  │ 5

первоначальное положение.  │5  "    - 1│со стре-│      │       │

2. Установка ранее снятых  │4  "    - 3│ловым   │      │       │

связей. 3. Демонтаж мон-   │3  "    - 1│устрой- │      │       │

тажного основания.         │           │ством   │      │       │

                           │           │1 т     │  0,26│ 0-21,8│ 6

Примечание. Монтаж и демонтаж механизма подъема и опускания башни нормировать по § Е28-2-13, пп. 5 - 8.

§ Е28-2-16. Подъем кранов башенных с одной отметки

на другую (переподъем крана)

Нормы времени и расценки на измерители,

указанные в таблице

───────────────────────────┬───────────┬────────┬──────┬───────┬──

        Наименование       │   Состав  │Измери- │Н. вр.│ Расц. │ N

       и состав работ      │   звена   │тели    │      │       │

                           │монтажников│        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

    Установка механизма    │           │        │      │       │

       подъема крана       │           │        │      │       │

                           │           │        │      │       │

  1. Установка якорей.     │6 разр. - 1│1 меха- │150   │123-75 │ 1

2. Установка лебедок.      │5  "    - 1│низм    │      │       │

3. Установка и крепление   │4  "    - 2│1 т     │  7,7 │  6-35 │ 2

полиспастных балок. 4. Ус- │3  "    - 2│        │      │       │

тановка балансиров. 5. Ус- │           │        │      │       │

тановка поворотной шестер- │           │        │      │       │

ни. 6. Подача блоков на    │           │        │      │       │

портал. 7. Установка под-  │           │        │      │       │

хватной балки на башню.    │           │        │      │       │

8. Установка блоков на баш-│           │        │      │       │

ню. 9. Крепление уголками и│           │        │      │       │

косынками лебедок и блоков.│           │        │      │       │

10. Натяжка и крепление к  │           │        │      │       │

якорям и лебедкам вантин с │           │        │      │       │

запасовкой. 11. Запасовка  │           │        │      │       │

полиспастов подъема портала│           │        │      │       │

и башни.                   │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

     Отсоединение башни    │           │        │      │       │

         от портала        │           │        │      │       │

                           │           │        │      │       │

  1. Отсоединение башни от │6 разр. - 1│1 башня │ 60   │49-50  │ 3

портала. 2. Разворот крес- │5  "    - 1│со стре-│      │       │

товины. 3. Крепление крес- │4  "    - 2│ловым   │      │       │

товины к порталу.          │3  "    - 2│устрой- │      │       │

                           │           │ством   │      │       │

                           │           │1 т     │  0,3 │ 0-24,8│ 4

───────────────────────────┼───────────┼────────┼──────┼───────┼──

     Крепление башни к     │           │        │      │       │

 монтажному приспособлению │           │        │      │       │

                           │           │        │      │       │

  1. Установка монтажного  │6 разр. - 1│1 башня │ 30   │24-75  │ 5

приспособления под башню с │5  "    - 1│со стре-│      │       │

креплением. 2. Опускание   │4  "    - 2│ловым   │      │       │

башни. 3. Крепление башни  │3  "    - 2│устрой- │      │       │

к монтажному приспособлению│           │ством   │      │       │

на время подъема портала.  │           │1 т     │  0,4 │ 0-33  │ 6

4. Раскрепление башни рас- │           │        │      │       │

чалками с натягиванием.    │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

   Установка подкрановых   │           │        │      │       │

           балок           │           │        │      │       │

                           │           │        │      │       │

  1. Подъем и установка    │5 разр. - 1│1 балка │ 10   │ 7-75  │ 7

подкрановых балок под ходо-│4  "    - 1│1 т     │  6   │ 4-65  │ 8

вые тележки при помощи ле- │3  "    - 2│        │      │       │

бедок. 2. Крепление подкра-│           │        │      │       │

новых балок.               │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

  Подъем портала на другую │           │        │      │       │

          отметку          │           │        │      │       │

                           │           │        │      │       │

  1. Снятие связей портала.│6 разр. - 2│1 башня │ 36   │30-77  │ 9

2. Разворот ходовых тележек│5  "    - 4│со стре-│      │       │

на 90°. 3. Отсоединение    │4  "    - 5│ловым   │      │       │

портала от башни. 4. Подъем│3  "    - 2│устрой- │      │       │

портала краном и крановыми │           │ством   │      │       │

лебедками. 5. Опускание    │           │1 т     │  0,45│ 0-38,5│10

портала на подкрановую бал-│           │        │      │       │

ку. 6. Крепление ходовых   │           │        │      │       │

тележек к порталу. 7. Уста-│           │        │      │       │

новка связей крепления пор-│           │        │      │       │

тала.                      │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

   Подъем башни методом    │           │        │      │       │

        выдвижения         │           │        │      │       │

                           │           │        │      │       │

  1. Подъем башни. 2. Раз- │6 разр. - 1│1 башня │100   │82-50  │11

ворот и крепление крестови-│5  "    - 1│со стре-│      │       │

ны. 3. Крепление башни.    │4  "    - 2│ловым   │      │       │

4. Установка связей башни. │3  "    - 2│устрой- │      │       │

                           │           │ством   │      │       │

                           │           │1 т     │  0,3 │ 0-24,8│12

───────────────────────────┼───────────┼────────┼──────┼───────┼──

 Демонтаж механизма подъема│           │        │      │       │

                           │           │        │      │       │

  1. Снятие расчалок.      │5 разр. - 1│1 меха- │128   │99-58  │13

2. Распасовка канатов подъ-│4  "    - 2│низм    │      │       │

ема портала и башни.       │3  "    - 2│1 т     │  1,2 │ 0-93,4│14

3. Снятие подхватных балок │           │        │      │       │

и блоков, поворотной шес-  │           │        │      │       │

терни. 4. Снятие лебедок,  │           │        │      │       │

якорей.                    │           │        │      │       │

§ Е28-2-17. Разворот кранов башенных на 90°

Нормы времени и расценки на измерители,

указанные в таблице

───────────────────────────┬───────────┬────────┬──────┬───────┬──

        Наименование       │   Состав  │Измери- │Н. вр.│ Расц. │ N

       и состав работ      │   звена   │тели    │      │       │

                           │монтажников│        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

  1. Прокладка рельс для   │6 разр. - 1│1 кран  │ 37,5 │30-61  │ 1

перегона крана. 2. Перегон │5  "    - 1│1 т     │  0,19│ 0-15,5│ 2

крана. 3. Установка домкра-│4  "    - 4│массы   │      │       │

тов. 4. Подъем крана.      │3  "    - 2│        │      │       │

5. Разворот ходовых тележек│           │        │      │       │

с откреплением и последую- │           │        │      │       │

щим закреплением. 6. Снятие│           │        │      │       │

домкратов.                 │           │        │      │       │

§ Е28-2-18. Монтаж кранов башенно-стреловых типа СКР

Рис. 8. Кран башенно-стреловой СКР-3500ЭМ

1 - механизмы передвижения крана; 2 - опорно-поворотное

устройство; 3 - поворотная платформа; 4 - стрела;

5 - маневровый клюв; 6 - грузовой блок основного подъема;

7 - грузовой блок вспомогательного подъема;

8 - установочный клюв; 9 - стреловой полиспаст;

10 - кабина управления;

11 - установка противовеса

Нормы времени и расценки на измерители,

указанные в таблице

───────────────────────────┬───────────┬────────┬──────┬───────┬──

        Наименование       │   Состав  │Измери- │Н. вр.│ Расц. │ N

       и состав работ      │   звена   │тели    │      │       │

                           │монтажников│        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

 Установка ходовых тележек │           │        │      │       │

                           │           │        │      │       │

  Разметка мест и установка│5 разр. - 1│1       │  3   │ 2-39  │ 1

тележек на подкрановый путь│4  "    - 2│тележка │      │       │

с выверкой и временным рас-│3  "    - 2│1 т     │  1   │ 0-79,8│ 2

креплением.                │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

       Монтаж портала      │           │        │      │       │

                           │           │        │      │       │

  1. Установка опор. 2. Ус-│6 разр. - 1│1 портал│500   │430-00 │ 3

тановка рамы опорной, бал- │5  "    - 2│1 т     │ 10,5 │  9-03 │ 4

ки, стоек, фермы с выверкой│4  "    - 2│        │      │       │

и креплением.              │3  "    - 1│        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

     Монтаж поворотного    │           │        │      │       │

         устройства        │           │        │      │       │

                           │           │        │      │       │

  1. Установка нижнего     │6 разр. - 1│1 марка │ 25   │21-25  │ 5

кольца. 2. Установка внут- │5  "    - 1│1 т     │  1   │ 0-85  │ 6

реннего кольца, механизма  │4  "    - 2│        │      │       │

вращения с кожухами с вы-  │3  "    - 1│        │      │       │

веркой и креплением.       │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

     Сборка поворотной     │           │        │      │       │

         платформы         │           │        │      │       │

                           │           │        │      │       │

  1. Сборка центральной ра-│5 разр. - 1│1 марка │  5   │ 3-89  │ 7

мы. 2. Сборка хвостовой ра-│4  "    - 2│1 т     │  4   │ 3-11  │ 8

мы. 3. Сборка двуногой     │3  "    - 2│        │      │       │

стойки.                    │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

     Монтаж поворотной     │           │        │      │       │

         платформы         │           │        │      │       │

                           │           │        │      │       │

  1. Установка центральной │6 разр. - 1│1 плат- │120   │103-20 │ 9

рамы. 2. Установка хвосто- │5  "    - 2│форма   │      │       │

вой рамы. 3. Установка над-│4  "    - 2│1 т     │  7,5 │  6-45 │10

ставки. 4. Установка двуно-│3  "    - 1│        │      │       │

гой стойки. 5. Установка   │           │        │      │       │

подвески с выверкой и креп-│           │        │      │       │

лением.                    │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

       Сборка стрелы       │           │        │      │       │

                           │           │        │      │       │

  1. Сборка стрелы из от-  │6 разр. - 1│1 секция│ 69   │59-34  │11

дельных секций. 2. Выверка │5  "    - 2│1 т     │  9,5 │ 8-17  │12

и крепление.               │4  "    - 2│        │      │       │

                           │3  "    - 1│        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

       Монтаж клювов       │           │        │      │       │

                           │           │        │      │       │

  1. Монтаж маневрового и  │6 разр. - 1│1 секция│ 60   │49-56  │13

установочного крюков с     │4  "    - 3│1 т     │  9,4 │ 7-76  │14

креплением на стреле.      │3  "    - 1│        │      │       │

2. Установка распорок, сто-│           │        │      │       │

ек, оголовка стойки, тяг,  │           │        │      │       │

шарнира маневрового клюва. │           │        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

     Установка лебедок     │           │        │      │       │

                           │           │        │      │       │

  Установка лебедок с вы-  │6 разр. - 1│1       │ 10   │ 8-50  │15

веркой и креплением.       │5  "    - 1│лебедка │      │       │

                           │4  "    - 2│1 т     │  3   │ 2-55  │16

                           │3  "    - 1│        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

      Установка кабины     │           │        │      │       │

         управления        │           │        │      │       │

                           │           │        │      │       │

  Установка кабины         │5 разр. - 1│1 кабина│ 18   │14-36  │17

управления с выверкой и    │4  "    - 2│        │      │       │

креплением.                │3  "    - 1│        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

    Установка контргруза   │           │        │      │       │

                           │           │        │      │       │

  Установка контргруза с   │5 разр. - 1│1 блок  │ 12   │ 9-34  │18

выверкой и креплением      │4  "    - 2│1 т     │  3   │ 2-33  │19

                           │3  "    - 2│        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

    Запасовка полиспаста   │           │        │      │       │

                           │           │        │      │       │

  1. Размотка каната с ос- │6 разр. - 1│        │      │       │

мотром. 2. Запасовка вспо- │5  "    - 2│        │      │       │

могательного троса. 3. За- │4  "    - 3│        │      │       │

пасовка полиспаста с про-  │           │        │      │       │

таскиванием через блоки,   │           │        │      │       │

намотка каната на барабан. │           │        │      │       │

Полиспаст:                 │           │        │      │       │

  стреловой                │           │1 канат │ 18   │15-75  │20

                           │           │100 м   │ 13   │11-38  │21

                           │           ├────────┼──────┼───────┼──

  первого маневрового клюва│           │1 канат │ 21,5 │18-81  │22

                           │           │100 м   │ 15   │13-13  │23

                           │           ├────────┼──────┼───────┼──

  второго маневрового клюва│           │1 канат │ 13   │11-38  │24

                           │           │100 м   │ 12,5 │10-94  │25

───────────────────────────┼───────────┼────────┼──────┼───────┼──

       Подъем стрелы       │           │        │      │       │

                           │           │        │      │       │

  1. Подъем стрелы и натяж-│6 разр. - 1│1 стрела│100   │84-00  │26

ка всех полиспастов. 2. Вы-│5  "    - 1│1 т     │  1,7 │ 1-43  │27

верка и установка стрелы в │4  "    - 3│        │      │       │

рабочее положение.         │3  "    - 1│        │      │       │

ГЛАВА 5. МОНТАЖ КРАНОВ-ПЕРЕГРУЖАТЕЛЕЙ

Рис. 9. Кран-перегружатель коробчатой конструкции

1 - жесткая опора; 2 - мост крана; 3 - гибкая опора;

4 - ленточный питатель; 5 - грейферная тележка;

6 - токосъемник; 7 - механизм передвижения крана

Рис. 10. Кран-перегружатель трубчатой конструкции

1 - опоры крана; 2 - мост крана; 3 - грейферная

тележка; 4 - ремонтное помещение;

5 - механизм передвижения крана

§ Е28-2-19. Монтаж кранов-перегружателей

Нормы времени и расценки на измерители,

указанные в таблице

───────────────────────────┬───────────┬────────┬─────┬────────┬──

        Наименование       │  Состав   │Измери- │  Н. │  Расц. │ N

       и состав работ      │   звена   │тели    │ вр. │        │

                           │монтажников│        │     │        │

───────────────────────────┼───────────┼────────┼─────┼────────┼──

 Монтаж ходовых балансирных│           │        │     │        │

          тележек          │           │        │     │        │

                           │           │        │     │        │

  1. Разметка мест установ-│5 разр. - 1│1       │  7,8│  6-22  │ 1

ки ходовых балансирных те- │4  "    - 2│тележка │     │        │

лежек. 2. Установка на     │3  "    - 1│1 т     │  0,5│  0-39,9│ 2

рельсы с креплением ходовых│           │        │     │        │

тележек.                   │           │        │     │        │

───────────────────────────┼───────────┼────────┼─────┼────────┼──

 Монтаж редуктора механизма│           │        │     │        │

     передвижения крана    │           │        │     │        │

                           │           │        │     │        │

  1. Установка и закрепле- │5 разр. - 1│1       │  9,5│  7-58  │ 3

ние редуктора и тормозов.  │4  "    - 2│редуктор│     │        │

2. Установка электродвига- │3  "    - 1│1 т     │  0,9│  0-71,8│ 4

телей с центровкой, вывер- │           │        │     │        │

кой и закреплением.        │           │        │     │        │

───────────────────────────┼───────────┼────────┼─────┼────────┼──

        Монтаж опор        │           │        │     │        │

                           │           │        │     │        │

  1. Укрупнительная сборка │6 разр. - 1│1 опора │ 55  │ 45-10  │ 5

опор из отдельных элементов│5  "    - 1│1 т     │  4,5│  3-69  │ 6

с выверкой и креплением.   │4  "    - 3│        │     │        │

2. Подкатка ходовых теле-  │3  "    - 2│        │     │        │

жек. 3. Установка опор на  │           │        │     │        │

тележки с временным крепле-│           │        │     │        │

нием расчалками. 4. Уста-  │           │        │     │        │

новка осей для соединения  │           │        │     │        │

опор с ходовыми тележками с│           │        │     │        │

креплением. 5. Установка   │           │        │     │        │

связей с временным крепле- │           │        │     │        │

нием. 6. Установка опорных │           │        │     │        │

коробок (для крана трубча- │           │        │     │        │

той конструкции).          │           │        │     │        │

───────────────────────────┼───────────┼────────┼─────┼────────┼──

    Установка стяжек опор  │           │        │     │        │

                           │           │        │     │        │

  Установка стяжек с вывер-│6 разр. - 1│1 стяжка│ 35  │ 27-65  │ 7

кой и креплением.          │4  "    - 2│1 т     │  3,9│  3-08  │ 8

                           │3  "    - 3│        │     │        │

───────────────────────────┼───────────┼────────┼─────┼────────┼──

        Сборка моста       │           │        │     │        │

                           │           │        │     │        │

  1. Выкладка временных    │6 разр. - 1│1 мост  │375  │309-38  │ 9

опор. 2. Сборка моста из   │5  "    - 1│1 т     │  9,8│  8-09  │10

отдельных элементов с вы-  │4  "    - 2│        │     │        │

веркой и креплением.       │3  "    - 2│        │     │        │

───────────────────────────┼───────────┼────────┼─────┼────────┼──

   Сборка рамы грейферной  │           │        │     │        │

          тележки          │           │        │     │        │

                           │           │        │     │        │

  Сборка рамы тележки из   │5 разр. - 1│1 рама  │ 45  │ 35-10  │11

отдельных частей с выверкой│4  "    - 3│1 т     │  4,8│  3-74  │12

и креплением.              │3  "    - 2│        │     │        │

───────────────────────────┼───────────┼────────┼─────┼────────┼──

 Монтаж грейферной тележки │           │        │     │        │

                           │           │        │     │        │

  1. Установка на мост рамы│   То же   │1       │ 52  │ 40-56  │13

с креплением. 2. Установка │           │тележка │     │        │

на раму механизмов подъема │           │1 т     │ 10  │  7-80  │14

с выверкой и креплением.   │           │        │     │        │

───────────────────────────┼───────────┼────────┼─────┼────────┼──

        Подъем моста       │           │        │     │        │

                           │           │        │     │        │

  1. Подъем моста крана-   │6 разр. - 2│1 мост  │195  │161-07  │15

перегружателя двумя гидро- │5  "    - 3│1 т     │  0,9│  0-74,3│16

подъемниками с осмотром ме-│4  "    - 6│        │     │        │

ханизмов в процессе подъе- │3  "    - 4│        │     │        │

ма. 2. Устранение заеданий │           │        │     │        │

балок, установка и снятие  │           │        │     │        │

колец и лент (при подъеме  │           │        │     │        │

трубчатого крана).         │           │        │     │        │

───────────────────────────┼───────────┼────────┼─────┼────────┼──

    Сборка опор с мостом   │           │        │     │        │

                           │           │        │     │        │

  1. Оснастка полиспастов  │6 разр. - 1│1 кран  │350  │280-00  │17

для оттяжки опоры. 2. Под- │5  "    - 1│1 т     │  1,3│  1-04  │18

катка опор (в сборе с меха-│4  "    - 7│        │     │        │

низмами передвижения) под  │3  "    - 3│        │     │        │

мост крана при помощи      │           │        │     │        │

электрических лебедок.     │           │        │     │        │

3. Стыковка и крепление    │           │        │     │        │

верхней части опоры, смон- │           │        │     │        │

тированной на мосту с ниж- │           │        │     │        │

ней частью. 4. Снятие мон- │           │        │     │        │

тажных связей с опоры.     │           │        │     │        │

5. Распасовка временных по-│           │        │     │        │

лиспастов.                 │           │        │     │        │

───────────────────────────┼───────────┼────────┼─────┼────────┼──

   Установка рельсов под   │           │        │     │        │

    грейферную тележку     │           │        │     │        │

                           │           │        │     │        │

  1. Раскладка рельсов по  │5 разр. - 1│1 м     │  1,2│  0-96  │19

ездовым балкам. 2. Выверка │4  "    - 1│        │     │        │

установки рельсов. 3. Креп-│3  "    - 1│        │     │        │

ление рельсов между собой и│           │        │     │        │

к ездовым балкам с установ-│           │        │     │        │

кой уголков, планок и упо- │           │        │     │        │

ров.                       │           │        │     │        │

───────────────────────────┼───────────┼────────┼─────┼────────┼──

     Монтаж ремонтного     │           │        │     │        │

         помещения         │           │        │     │        │

                           │           │        │     │        │

  1. Установка нижней части│6 разр. - 1│1 поме- │ 94  │ 76-38  │20

ремонтного помещения.      │4  "    - 1│щение   │     │        │

2. Стыковка с мостом.      │3  "    - 2│1 т     │  2,5│  2-03  │21

3. Установка верхней части │           │        │     │        │

помещения с креплением.    │           │        │     │        │

───────────────────────────┼───────────┼────────┼─────┼────────┼──

 Сборка бункера и подвесок │           │        │     │        │

                           │           │        │     │        │

  Сборка бункера и подвесок│5 разр. - 1│1 т     │ 11,5│  8-91  │22

под клепку на шпальных     │4  "    - 1│        │     │        │

клетках.                   │3  "    - 2│        │     │        │

───────────────────────────┼───────────┼────────┼─────┼────────┼──

    Установка бункера на   │           │        │     │        │

       рельсовом пути      │           │        │     │        │

                           │           │        │     │        │

  1. Сборка верхних и ниж- │5 разр. - 1│1 т     │  3,8│  2-96  │23

них частей подвесок.       │4  "    - 2│        │     │        │

2. Оснастка подъемного по- │3  "    - 2│        │     │        │

лиспаста. 3. Установка бун-│           │        │     │        │

кера с подвесками на рель- │           │        │     │        │

совый путь. 4. Снятие и    │           │        │     │        │

распасовка полиспаста.     │           │        │     │        │

───────────────────────────┼───────────┼────────┼─────┼────────┼──

 Установка бункера на опоре│           │        │     │        │

           крана           │           │        │     │        │

                           │           │        │     │        │

  1. Оснастка подъемного   │5 разр. - 1│1 т     │  5,6│  4-36  │24

полиспаста. 2. Установка   │4  "    - 2│        │     │        │

бункера на опору крана с   │3  "    - 2│        │     │        │

выверкой и креплением вре- │           │        │     │        │

менными болтами и пробками.│           │        │     │        │

3. Снятие и распасовка по- │           │        │     │        │

лиспаста.                  │           │        │     │        │

───────────────────────────┼───────────┼────────┼─────┼────────┼──

    Монтаж пластинчатого   │           │        │     │        │

          питателя         │           │        │     │        │

                           │           │        │     │        │

  1. Технический осмотр    │6 разр. - 1│1 т     │  6,2│  5-01  │25

муфты и подшипника питате- │4  "    - 2│        │     │        │

ля. 2. Установка в проект- │3  "    - 2│        │     │        │

ное положение питателя с   │           │        │     │        │

креплением. 3. Установка   │           │        │     │        │

редуктора в сборе с        │           │        │     │        │

электродвигателем с центри-│           │        │     │        │

рованием и креплением.     │           │        │     │        │

4. Установка воронки и мая-│           │        │     │        │

тниковой заслонки.         │           │        │     │        │

───────────────────────────┼───────────┼────────┼─────┼────────┼──

     Установка буферов     │           │        │     │        │

 кранового пути грейферной │           │        │     │        │

         тележки           │           │        │     │        │

                           │           │        │     │        │

  Установка буферов на     │5 разр. - 1│1 буфер │ 18  │ 14-40  │26

ездовые балки с выверкой и │4  "    - 1│1 т     │  2,5│  2-00  │27

креплением.                │3  "    - 1│        │     │        │

───────────────────────────┼───────────┼────────┼─────┼────────┼──

   Установка кронштейнов   │           │        │     │        │

     троллеедержателей     │           │        │     │        │

                           │           │        │     │        │

  1. Разметка мест установ-│4 разр. - 1│1 т     │ 19  │ 14-16  │28

ки. 2. Установка кронштей- │3  "    - 1│        │     │        │

нов на нижнем поясе моста с│           │        │     │        │

креплением.                │           │        │     │        │

───────────────────────────┼───────────┼────────┼─────┼────────┼──

  Монтаж кабины управления │           │        │     │        │

                           │           │        │     │        │

  1. Сборка кабины с креп- │5 разр. - 1│1 кабина│ 15  │ 11-48  │29

лением. 2. Подъем и уста-  │4  "    - 2│        │     │        │

новка кабины с выверкой и  │3  "    - 3│        │     │        │

креплением.                │           │        │     │        │

───────────────────────────┼───────────┼────────┼─────┼────────┼──

 Монтаж преобразовательного│           │        │     │        │

          агрегата         │           │        │     │        │

                           │           │        │     │        │

  1. Установка рамы под    │6 разр. - 1│1 т     │  3,8│  3-23  │30

преобразовательный агрегат.│4  "    - 1│        │     │        │

2. Установка генераторов и │3  "    - 1│        │     │        │

электродвигателей по месту │           │        │     │        │

с выверкой и креплением.   │           │        │     │        │

───────────────────────────┼───────────┼────────┼─────┼────────┼──

 Монтаж системы охлаждения │           │        │     │        │

                           │           │        │     │        │

  1. Установка вентилятора │5 разр. - 1│1 т     │ 45  │ 36-00  │31

с креплением. 2. Установка │4  "    - 1│        │     │        │

патрубков с соединением их │3  "    - 1│        │     │        │

и присоединением к вентиля-│           │        │     │        │

тору.                      │           │        │     │        │

───────────────────────────┼───────────┼────────┼─────┼────────┼──

  Сборка шатра грейферной  │           │        │     │        │

          тележки          │           │        │     │        │

                           │           │        │     │        │

  1. Укрупнительная сборка │5 разр. - 1│1 шатер │ 48  │ 37-34  │32

каркаса шатра. 2. Укрупни- │4  "    - 2│1 т     │  5,5│  4-28  │33

тельная сборка листов об-  │3  "    - 2│        │     │        │

шивки.                     │           │        │     │        │

───────────────────────────┼───────────┼────────┼─────┼────────┼──

 Установка шатра грейферной│           │        │     │        │

          тележки          │           │        │     │        │

                           │           │        │     │        │

  1. Установка каркаса шат-│   То же   │1 шатер │ 28  │ 21-78  │34

ра. 2. Установка листов об-│           │1 т     │  3,6│  2-80  │35

шивки с креплением.        │           │        │     │        │

───────────────────────────┼───────────┼────────┼─────┼────────┼──

   Установка вентиляторов  │           │        │     │        │

     грейферной тележки    │           │        │     │        │

                           │           │        │     │        │

  Установка и крепление    │5 разр. - 1│1 венти-│  8  │  6-44  │36

вентиляторов с насадкой    │3  "    - 1│лятор   │     │        │

лопастей и торцевой крышки.│           │1 т     │  3,9│  3-14  │37

───────────────────────────┼───────────┼────────┼─────┼────────┼──

      Сборка грейфера      │           │        │     │        │

                           │           │        │     │        │

  Сборка грейфера со сты-  │6 разр. - 1│1       │ 13,5│ 10-97  │38

ковкой челюстей, установкой│4  "    - 1│грейфер │     │        │

верхних и нижних блоков и  │3  "    - 2│1 т     │  1,2│  0-97,5│39

подвижных балок.           │           │        │     │        │

───────────────────────────┼───────────┼────────┼─────┼────────┼──

   Запасовка полиспастов   │           │        │     │        │

          грейфера         │           │        │     │        │

                           │           │        │     │        │

  1. Подготовка подвески   │5 разр. - 1│1 канат │ 28  │ 21-78  │40

траверсы к запасовке.      │4  "    - 2│100 м   │  9,5│  7-39  │41

2. Размотка каната. 3. За- │3  "    - 2│        │     │        │

пасовка полиспастов.       │           │        │     │        │

───────────────────────────┼───────────┼────────┼─────┼────────┼──

   Установка ограничителя  │           │        │     │        │

       перекоса моста      │           │        │     │        │

                           │           │        │     │        │

  1. Сборка по месту огра- │5 разр. - 1│1 огра- │  6,5│  5-53  │42

ничителя перекоса моста из │4  "    - 1│ничитель│     │        │

отдельных деталей с крепле-│           │        │     │        │

нием к конструкции моста.  │           │        │     │        │

2. Запасовка каната.       │           │        │     │        │

───────────────────────────┼───────────┼────────┼─────┼────────┼──

     Установка башмаков    │           │        │     │        │

       токоприемника       │           │        │     │        │

                           │           │        │     │        │

  Установка башмаков на    │6 разр. - 1│1 башмак│ 12,5│ 10-10  │43

штанге рамы грейферной те- │4  "    - 2│1 т     │  6,2│  5-01  │44

лежки с креплением.        │3  "    - 2│        │     │        │

───────────────────────────┼───────────┼────────┼─────┼────────┼──

     Монтаж токоподвода    │           │        │     │        │

                           │           │        │     │        │

  1. Разметка мест установ-│6 разр. - 1│1 т     │ 22  │ 19-53  │45

ки. 2. Установка листов,   │5  "    - 1│        │     │        │

швеллеров и кронштейнов то-│4  "    - 2│        │     │        │

коподвода. 3. Установка ры-│           │        │     │        │

чага полиспаста. 4. Уста-  │           │        │     │        │

новка лебедки. 5. Установка│           │        │     │        │

кареток. 6. Заводка цепи   │           │        │     │        │

на каретки. 7. Установка   │           │        │     │        │

блоков. 8. Запасовка сталь-│           │        │     │        │

ного каната.               │           │        │     │        │

───────────────────────────┼───────────┼────────┼─────┼────────┼──

    Монтаж ремонтного      │           │        │     │        │

       оборудования        │           │        │     │        │

                           │           │        │     │        │

  1. Установка узлов ре-   │6 разр. - 1│1 т     │ 18  │ 16-56  │46

монтного оборудования.     │5  "    - 1│        │     │        │

2. Установка ограждающего  │4  "    - 1│        │     │        │

кожуха. 3. Запасовка сталь-│           │        │     │        │

ного каната механизма подъ-│           │        │     │        │

ема. 4. Установка электро- │           │        │     │        │

двигателя.                 │           │        │     │        │

ГЛАВА 6. МОНТАЖ КРАНОВ КОНСОЛЬНЫХ

§ Е28-2-20. Монтаж крана велосипедного

Состав звена

                     Монтажники 4 разр. - 2

                          "     3  "    - 2

Нормы времени и расценки на измерители,

указанные в таблице

──────────────────────────────┬───────────────┬───────┬────────┬──

  Наименование и состав работ │   Измерители  │ Н. вр.│  Расц. │ N

──────────────────────────────┼───────────────┼───────┼────────┼──

  1. Сборка крана из отдельных│    1 кран     │  31   │ 23-10  │ 1

элементов. 2. Установка крана.│   1 т массы   │   2,4 │  1-79  │ 2

3. Установка блоков и запасов-│               │       │        │

ка их стальным канатом. 4. На-│               │       │        │

девание и крепление цепей.    │               │       │        │

5. Испытание крана вхолостую и│               │       │        │

под нагрузкой.                │               │       │        │

§ Е28-2-21. Монтаж кранов консольных

Состав звена

                     Монтажники 5 разр. - 1

                          "     4  "    - 2

                          "     3  "    - 2

Нормы времени и расценки на измерители,

указанные в таблице

──────────────────────────────┬───────────────┬───────┬────────┬──

  Наименование и состав работ │   Измерители  │ Н. вр.│  Расц. │ N

──────────────────────────────┼───────────────┼───────┼────────┼──

  1. Сборка металлоконструкций│    1 кран     │  12,5 │  9-73  │ 1

крана. 2. Установка металло-  │   1 т массы   │  10,5 │  8-17  │ 2

конструкций крана (мачт, ферм,│               │       │        │

укосин, монорельсов, опорных  │               │       │        │

конструкций). 3. Установка ме-│               │       │        │

ханизма передвижения и всех   │               │       │        │

подшипников крана. 4. Установ-│               │       │        │

ка грузовой тележки на рельсо-│               │       │        │

вый путь. 5. Оснастка подъем- │               │       │        │

ного полиспаста и блоков меха-│               │       │        │

низма передвижения тележки.   │               │       │        │

6. Выверка всех частей крана. │               │       │        │

7. Испытание крана вхолостую и│               │       │        │

под нагрузкой.                │               │       │        │

ГЛАВА 7. РАЗНЫЕ РАБОТЫ

Нормами и расценками настоящей главы предусмотрены работы, встречающиеся при монтаже кранов различных типов.

§ Е28-2-22. Установка рельсовых захватов

Нормы времени и расценки на измерители,

указанные в таблице

───────────────────────────┬───────────┬────────┬─────┬────────┬──

        Наименование       │   Состав  │ Измери-│  Н. │  Расц. │ N

       и состав работ      │   звена   │ тели   │ вр. │        │

                           │монтажников│        │     │        │

───────────────────────────┼───────────┼────────┼─────┼────────┼──

    Установка захвата с    │           │        │     │        │

  электрическим приводом   │           │        │     │        │

                           │           │        │     │        │

  1. Установка захвата с   │6 разр. - 1│        │     │        │

креплением. 2. Запасовка   │4  "    - 1│        │     │        │

стальных канатов. При массе│3  "    - 2│        │     │        │

захвата, т:                │           │        │     │        │

    до 2                   │           │1 захват│ 6,3 │  5-12  │ 1

                           │           │  1 т   │ 7,5 │  6-09  │ 2

    ───────────────────────┼───────────┼────────┼─────┼────────┼──

    св. 2                  │6 разр. - 1│1 захват│12,5 │ 10-10  │ 3

                           │4  "    - 2│  1 т   │ 4,4 │  3-56  │ 4

                           │3  "    - 2│        │     │        │

───────────────────────────┼───────────┼────────┼─────┼────────┼──

    Установка захвата с    │           │        │     │        │

      ручным приводом      │           │        │     │        │

                           │           │        │     │        │

  Установка захвата с креп-│6 разр. - 1│1 захват│ 0,98│  0-83,3│ 5

лением.                    │4  "    - 1│  1 т   │ 9,7 │  8-25  │ 6

                           │3  "    - 1│        │     │        │

§ Е28-2-23. Установка лестниц, площадок и ограждений

Норма времени и расценка на 1 т

────────────────────────────┬──────────────┬──────────┬───────────

       Состав работы        │ Состав звена │  Н. вр.  │   Расц.

                            │  монтажников │          │

────────────────────────────┼──────────────┼──────────┼───────────

  Установка лестниц, площа- │ 4 разр. - 2  │   22     │  16-72

док и ограждений с креплени-│ 3  "    - 1  │          │

ем.                         │              │          │

§ Е28-2-24. Монтаж вспомогательных приспособлений

Норма времени и расценка на 1 т массы крана

────────────────────────────┬──────────────┬──────────┬───────────

       Состав работы        │ Состав звена │  Н. вр.  │   Расц.

                            │  монтажников │          │

────────────────────────────┼──────────────┼──────────┼───────────

  Установка подмостей, мон- │ 4 разр. - 1  │   0,3    │   0-21,9

тажных лестниц, люлек, яко- │ 3  "    - 2  │          │

рей и деревянных настилов   │              │          │

§ Е28-2-25. Установка мелких механизмов и приборов

Состав звена

                     Монтажники 4 разр. - 1

                          "     3  "    - 1

Нормы времени и расценки на измерители,

указанные в таблице

──────────────────────────────┬───────────────┬───────┬────────┬──

  Наименование и состав работ │   Измерители  │ Н. вр.│  Расц. │ N

──────────────────────────────┼───────────────┼───────┼────────┼──

    Установка ограничителя    │               │       │        │

       грузоподъемности       │               │       │        │

                              │               │       │        │

  Установка ограничителя гру- │ 1 ограничитель│  3,5  │  2-61  │ 1

зоподъемности с креплением    │               │       │        │

──────────────────────────────┼───────────────┼───────┼────────┼──

     Установка кольцевого     │               │       │        │

         токосъемника         │               │       │        │

                              │               │       │        │

  Установка кольцевого токо-  │ 1 токосъемник │  0,5  │  0-37,3│ 2

съемника с креплением.        │               │       │        │

──────────────────────────────┼───────────────┼───────┼────────┼──

  Установка указателя вылета  │               │       │        │

            стрелы            │               │       │        │

                              │               │       │        │

  Установка указателя вылета  │ 1 указатель   │  0,5  │  0-37,3│ 3

стрелы с креплением.          │               │       │        │

──────────────────────────────┼───────────────┼───────┼────────┼──

      Установка конечных      │               │       │        │

         выключателей         │               │       │        │

                              │               │       │        │

  Установка конечных выключа- │ 1 выключатель │  0,5  │  0-37,3│4

телей с креплением.           │               │       │        │

──────────────────────────────┼───────────────┼───────┼────────┼──

 Установка указателя давления │               │       │        │

             ветра            │               │       │        │

                              │               │       │        │

  Установка указателя с креп- │ 1 указатель   │  0,3  │  0-22,4│5

лением.                       │               │       │        │

§ Е28-2-26. Технический осмотр и смазка

всех узлов крана

Нормы времени и расценки на измерители,

указанные в таблице

───────────────────────────┬───────────┬────────┬──────┬───────┬──

       Состав работы       │   Состав  │Измери- │Н. вр.│ Расц. │ N

                           │   звена   │тели    │      │       │

                           │монтажников│        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

  1. Снятие кожухов и кры- │4 разр. - 1│1 кран  │ 17   │12-67  │ 1

шек. 2. Осмотр механизмов. │3  "    - 1│1 т гру-│  0,5 │ 0-37,3│ 2

3. Шприцевание подшипников.│           │зоподъ- │      │       │

4. Заливка масла в редукто-│           │емности │      │       │

ры. 5. Установка кожухов и │           │        │      │       │

крышек.                    │           │        │      │       │

Примечание. При определении грузоподъемности крана следует принимать сумму грузоподъемности главных и вспомогательных подъемов.

§ Е28-2-27. Испытание кранов

Состав звена

                     Монтажники 6 разр. - 1

                          "     4  "    - 2

                          "     3  "    - 2

Нормы времени и расценки на измерители,

указанные в таблице

───────────────────────────┬─────────┬──────────┬──────┬───────┬──

       Состав работы       │ Грузо-  │ Измери-  │Н. вр.│ Расц. │ N

                           │ подъем- │ тели     │      │       │

                           │ ность, т│          │      │       │

───────────────────────────┼─────────┼──────────┼──────┼───────┼──

  1. Подготовка груза.     │  До 25  │1 кран    │ 37,5 │30-30  │ 1

2. Проверка системы смазки.│         │1 т грузо-│  0,24│ 0-19,4│ 2

3. Опробование работы меха-│         │подъемно- │      │       │

низмов вхолостую и под наг-│         │сти       │      │       │

рузкой с регулировкой и    │         ├──────────┼──────┼───────┼──

устранением обнаруженных   │  Св. 25 │1 кран    │104   │84-03  │ 3

дефектов. 4. Наблюдение за │         │1 т грузо-│  0,59│ 0-47,7│ 4

работой механизмов в тече- │         │подъемно- │      │       │

ние установленного кален-  │         │сти       │      │       │

дарного времени.           │         │          │      │       │

Примечание. При определении грузоподъемности крана следует принимать сумму грузоподъемности главных и вспомогательных подъемов.

§ Е28-2-28. Демонтаж рельсовых захватов

Нормы времени и расценки на измерители,

указанные в таблице

───────────────────────────┬───────────┬────────┬──────┬───────┬──

        Наименование       │   Состав  │Измери- │Н. вр.│ Расц. │ N

       и состав работ      │   звена   │тели    │      │       │

                           │монтажников│        │      │       │

───────────────────────────┼───────────┼────────┼──────┼───────┼──

      Снятие захвата с     │           │        │      │       │

   электрическим приводом  │           │        │      │       │

                           │           │        │      │       │

  1. Распасовка стального  │6 разр. - 1│        │      │       │

каната. 2. Снятие захвата. │4  "    - 1│        │      │       │

3. Маркировка.             │3  "    - 2│        │      │       │

При массе захвата, т:      │           │        │      │       │

    до 2                   │           │1 захват│ 2,8  │ 2-28  │ 1

                           │           │  1 т   │ 3,3  │ 2-68  │ 2

    ───────────────────────┤           ├────────┼──────┼───────┼──

    св. 2                  │           │1 захват│ 5,7  │ 4-63  │ 3

                           │           │  1 т   │ 2    │ 1-63  │ 4

───────────────────────────┼───────────┼────────┼──────┼───────┼──

  Снятие захвата с ручным  │           │        │      │       │

         приводом          │           │        │      │       │

                           │           │        │      │       │

  1. Снятие захвата.       │4 разр. - 1│1 захват│ 0,44 │ 0-32,8│ 5

2. Маркировка.             │3  "    - 1│  1 т   │ 4,3  │ 3-20  │ 6

§ Е28-2-29. Демонтаж лестниц, площадок, ограждений

Норма времени и расценка на 1 т конструкций

─────────────────────────────┬──────────────┬────────┬────────────

       Состав работы         │ Состав звена │ Н. вр. │    Расц.

                             │ монтажников  │        │

─────────────────────────────┼──────────────┼────────┼────────────

  Снятие лестниц, площадок и │  3 разр. - 2 │   9,6  │    6-72

ограждений                   │              │        │

§ Е28-2-30. Газовая резка и прихватка сваркой

при монтаже и демонтаже кранов

Нормы времени и расценки на 1 т конструкции

───────────────────────────┬──────────────┬────────┬───────────┬──

     Наименование работ    │ Состав звена │ Н. вр. │   Расц.   │ N

───────────────────────────┼──────────────┼────────┼───────────┼──

  Газовая резка            │  Газорезчик  │  0,11  │   0-08,7  │ 1

                           │   4 разр.    │        │           │

───────────────────────────┼──────────────┼────────┼───────────┼──

  Прихватка сваркой        │Электросварщик│  0,15  │   0-11,9  │ 2

                           │   4 разр.    │        │           │
